某水电站工程主要工程内容包括:碾压混凝土坝、电站厂房、溢洪道等,工程规模为中型。水电站装机容量为50MW,碾压混凝土坝坝顶高程417m,最大坝高65m。该工程施工平面布置示意图如图5-1所示。
图5-1 施工平面布置示意图

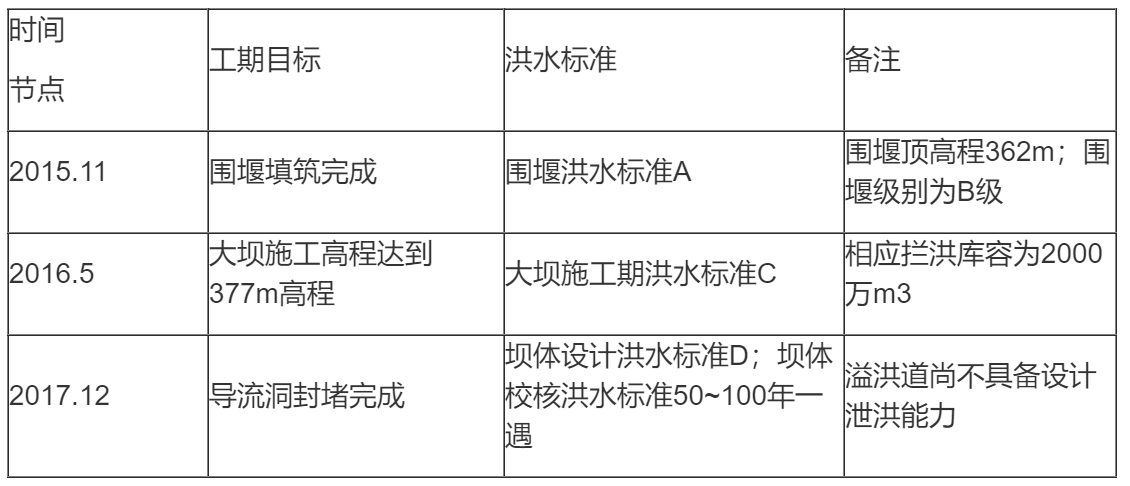

事件一:根据合同工期要求,该工程施工导流部分节点工期目标及有关洪水标准如表5-1所示。
表5-1 施工导流部分节点工期目标及有关洪水标准表
事件二:上游围堰采用均质土围堰,围堰断面示意图如图5-2所示,施工单位分别采取瑞典圆弧法(K1)和简化毕肖普法(K2)计算围堰边坡稳定安全系数,K1、K2计算结果分别为1.03和1.08。施工单位组织编制了围堰工程专项施工方案,专项施工方案内容包括工程概况等。
图5-2 围堰断面示意图

事件三:碾压混凝土坝施工中,采取了仓面保持湿润等养护措施。2016年9月,现场对已施工完成的碾压混凝土坝体钻孔取芯,钻孔取芯检验项目及评价内容如表5-2所示。
表5-2 钻孔取芯检验项目及评价内容
事件四:为保证蓄水验收工作的顺利进行,2017年9月,施工单位根据工程进度安排,向当地水行政主管部门报送工程蓄水验收申请,并抄送项目审批部门。
1.根据《水利水电工程施工组织设计规范》(SL303-2017),指出事件一中A、C、D分别对应的洪水标准;围堰级别B为几级?
2.事件二中,▽h最小应为多少?K1、K2是否满足《水利水电工程施工组织设计规范》(SL303-2017)的要求?规范规定的最小值分别为多少?
3.事件二中,围堰专项施工方案除背景所述内容外,还应包括哪些内容?
4.事件三中,除仓面保持湿润外,在碾压混凝土养护方面还应注意哪些问题?
5.事件三表5-2中,E、F、G分别所代表的评价内容是什么?
6.根据《水电工程验收管理办法》(国能新能〔2015〕426号),指出并改正事件四中,在工程蓄水验收申请的组织方面存在的不妥之处。
参考答案:↓
解析:
1.
A代表的洪水标准范围为5~10年一遇;
C代表的洪水标准范围为20~50年一遇;
D代表的洪水标准范围为20~50年一遇;
B围堰级别为5级。
2.
∇h最小应为0.5m。
K1不满足规范要求,规范规定的最小值为1.05;K2不满足规范要求,规范规定的最小值为1.15。
3.
除工程概况外,专项施工方案内容还应包括:编制依据,施工计划,施工工艺技术,施工安全保证措施,劳动力计划,设计计算书及相关图纸等。
4.
碾压混凝土养护方面还应注意:
(1)正在施工和刚碾压完毕的仓面,应防止外来水流入(或不能洒水养护);
(2)混凝土终凝后,应立即进行保湿养护;
(3)水平施工缝,洒水养护持续至上一层碾压混凝土开始铺筑;
(4)永久外露面,宜养护28天以上。
5.
E评价碾压混凝土的均质性;
F评价碾压混凝土的抗渗性;
G评价碾压混凝土的均质性和密实性。
6.
根据《水电工程验收管理办法》(国能新能〔2015〕426号),工程蓄水验收,项目法人应根据工程进度安排,在计划下闸蓄水前6个月,向工程所在地省级人民政府能源主管部门报送工程蓄水验收申请,并抄送验收主持单位。
【或:申请主体应是项目法人;申请提出时间应在计划下闸蓄水前6个月;应向工程所在地省级人民政府能源主管部门报送工程蓄水验收申请;应抄送验收主持单位。】
