××施工单位承揽了我国西北某机场场道第3标段的土方工程,施工工期为2016年5月1日—10月31日。计划工程量及工程预算费用见下表:

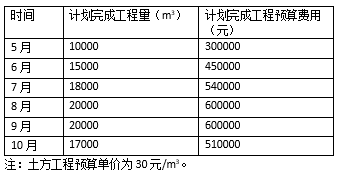

计划工程量及工程预算费用表

截至8月底,各月工程实际进展统计见下表:

各月工程实际进展统计表

(1)计算该工程8月底的费用偏差。

(2)计算该工程8月底的进度偏差。

(3)计算该工程8月底的费用绩效指数。

(4)计算该工程8月底的进度绩效指数。



知识点:1D420000 民航机场工程项目施工管理


参考答案:↓


解析:

3.分析与答案

(1)8月底的费用偏差:

CV=已完成工程预算费用-已完成工程实际费用=1800000-1900000=-100000元。

(2)8月底的进度偏差:

SV=已完成工程预算费用-计划完成工程预算费用=1800000-1890000=-90000元。

(3)费用绩效指数:

CPI=已完成工程预算费用/已完成工程实际费用=1800000/1900000≈0.95。

(4)进度绩效指数:

SPI=已完成工程预算费用/计划完成工程预算费用=1800000/1890000≈0.95。
