某施工单位承建客货共线铁路某隧道工程,起讫里程为 DK38 + 500~DK42 + 100,长 度为 3600m。隧道围岩破碎、软弱,地下水发育,围岩级别为Ⅴ级,进、出口段洞顶有村庄、 水田。按照施工组织设计,施工单位在隧道进、出口各安排一个作业面施工,开挖采用三台阶预留核心土法施工。 施工中发生了以下事件:

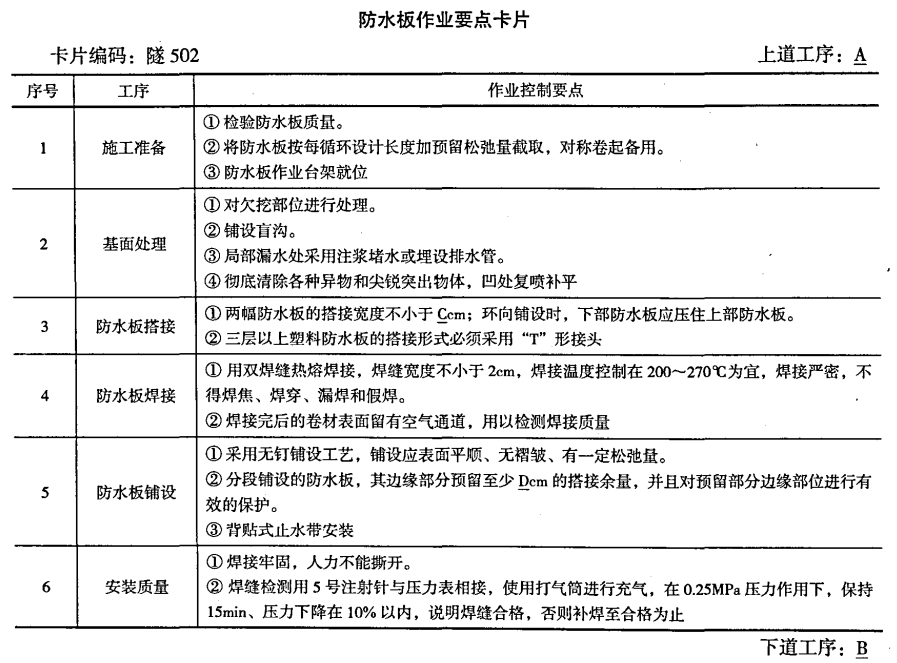

事件 1:项目经理部编制了《防水板作业要点卡片》,见下表。

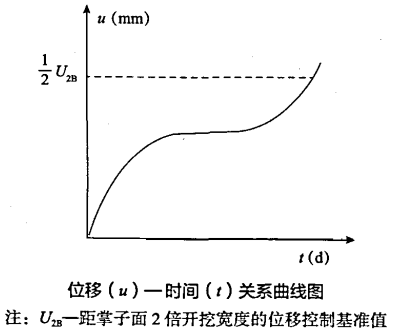

事件 2:掌子面开挖至 DK39 +130 时, 对DK39+100~DK39+103段进行仰拱开挖,根据 DK39 + 100处的围岩量测数据绘制了位移(u)— 时间(t)关系图,发现位移速率不断上升, 即 d2u/dt2 > 0,如下图所示。
1.根据背景资料,给出隧道内洞口段合理的 施工防排水原则,并说明理由。
2.给出表中 A 和 B 所代表的施工工序名称。
3.给出表中 C 和 D 所代表的施工控制指标。
4.针对事件 2,指出该段围岩所处的状态,并写出应对措施。
参考答案:↓
解析:
1.隧道内洞口段合理的施工防排水原则:为避免和减少水的危害,应按以堵为主,限量排放的原则进行治水。
理由:水土保护[或(1)村庄、水田,(2)隧道局部地段浅埋,围岩破碎。
2.施工工序中代表的名称:A为初期支护、B为二次衬砌。
3.防水板搭接工序中的C为15;防水板铺设工序中的D为60。
4.根据关系图显示该围岩所处的状态是危险(1级管理)状态。应采取的措施有:(1)停止掘进(开挖);(2)立即撤人;(3)加强临时支护(临时仰拱、
喷锚支护、钢架、锚杆等);(4)加强监控(量测)。
