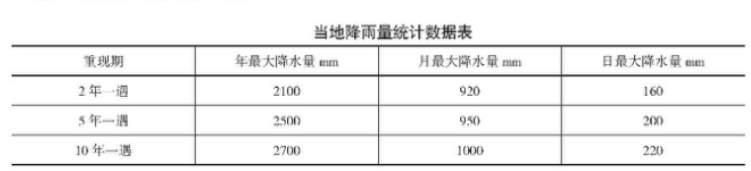

某船闸建在淤泥质河床上,选用土石围堰形成无支护基坑,在基坑内施工船闸结构,船闸结构施工工期2 年,要经历 2 个雨季。上游围堰顶标高+ 7.5m,河床最低处标高-5.0m;下游围堰顶标高+ 6.5m,河床最低处标高-5.5m。上下游围堰形成后,上游设计高水位+4.0m,平均水位+ 1.8m,设计低水+ 0.3m;下游设计高水位+ 3.0m,平均水位+ 1.5m,设计低水位+ 0.1m。围堰采用深层水泥搅拌桩加固、止水,基坑汇水面积为50000m2。编制施工方案时,工程队配置了排水设备,以便及时抽出基坑积水,为结构混凝土施工创造了干施工条件,当地降雨量统计数据见下表。


施工过程中,为了检查围堰结构质量,对深层水泥搅拌桩加固体进行了钻孔取芯,检测强度,在确认搅拌体强度达到设计要求后,进行后续施工。工程队在选择混凝土浇筑工艺时,比选了吊灌和泵送工艺,确定选用吊灌工艺。船闸闸首混凝土结构设置了后浇带,其浇筑时间设计未作规定。施工中,在浇筑完后浇带两侧混凝土后,进行了沉降位移观测,根据观测数据分析,两侧混凝土全部浇筑完成25d 后闸首结构已沉降稳定。

船闸大体积混凝土浇筑前进行了温控设计,采取了满足大体积混凝土施工阶段温控标准的措施。在典型施工中,对混凝土内部最高温度和表面最低温度进行了监测,混凝土内部最高温度曲线如下图所示。

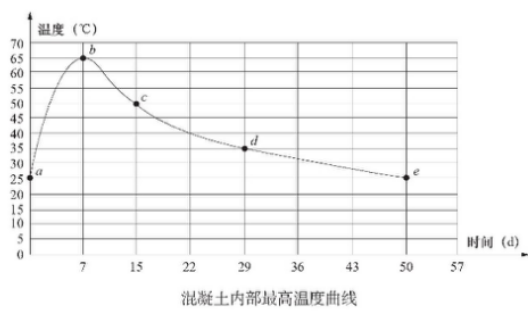

混凝土内部最高温度曲线

(1)写出深层水泥搅拌桩的主要施工步骤?水泥搅拌桩的钻孔取芯至少宜在成桩后多少天进行?

(2)设计条件下,计算出上下游围堰中迎水面每延米承受的水平向最大水压力。(水的重度γ = 9800N/m3)

(3)计算基坑径流排水量及需配备的排水设备的最低总额定排水能力。

(4)根据大体积混凝土施工阶段温控标准,给出上图中 b、c 点对应时间的混凝土表面最低温度控制值。此时,如环境气温骤降,为满足温控标准需采取哪些措施?

(5)分别写出适合吊灌工艺和泵送工艺的混凝土坍落度范围和粗骨料级配要求。后浇带混凝土在两侧混凝土浇筑后至少多少天可施工?

(6)在水运工程建设项目重大事故隐患清单中,围堰施工隐患易引发事故的类型有哪些?



知识点:综合测试题


参考答案:↓


解析:

(1)深层搅拌桩的主要施工步骤是:

1)搅拌机械就位。

2)预搅拌下沉至设计加固深度。

3)边喷浆、边搅拌提升搅拌头直至预定的停浆面。

4)重复搅拌下沉至设计加固深度。

5)根据设计要求,喷浆或仅搅拌直至预定的停浆面。钻孔取芯宜在成桩后90d 进行。

(2)

上游围堰迎水面每延米承受水平向的最大水压力

F = 1/2γh2=1/2(9800×92)=396900(N/m)

(3)

基坑径流排水量Q = AR=50000×0.2×0.5=5000(m3/h)

排水设备最低总额定排水能力Q′= 2Q=2×5000=10000(m3/h)

(4)

b、c 点对应时间混凝土表面最低温度控制值分别为:40℃、25℃。采用表面保温和升温措施控制混凝土表面温度。


(5)

吊灌混凝土工艺:混凝土坍落度宜为50~80mm,粗骨料宜用 3 级配,最大粒径不宜大于80mm;

泵送混凝土工艺:混凝土坍落度宜为120~180mm,粗骨料宜采用连续级配。

闸首结构的后浇带混凝土在两侧混凝土浇筑30d 后施工。

(6)

在水运工程建设项目重大事故隐患清单中,围堰施工隐患易引发事故的类型有:坍塌、淹溺、渗水和船舶沉没。
