“微信扫一扫”进入题库练习及模拟考试

2024年一级建造师《港口与航道工程管理与实务》章节精编习题(1653题)

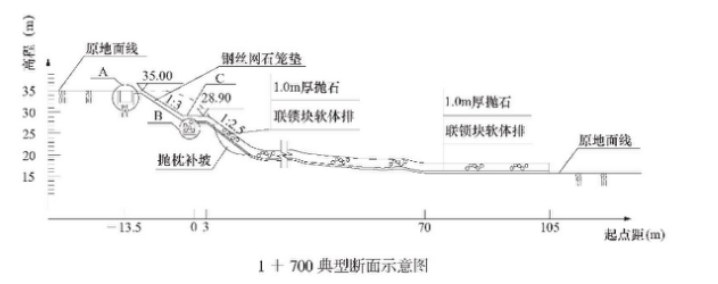

某内河航道整治护岸工程,施工主要内容有:土方开挖、钢丝网石笼垫护坡、脚槽开挖、脚槽砌石、浆砌石坡顶明沟、干砌石枯水平台、混凝土联锁块软体排护底、抛压排石及对水下原始地形坡比陡于12.5 的区域抛枕补坡。其中护底排设计搭接宽度为 6m补坡要在沉排前实施,最后进行坡顶明沟施工。1 700 典型断面示意图如下图所示。


根据施工计划,项目部于某年10 1 日开始水上沉混凝土联锁块软体排。10 18 日,在进行1 700 断面沉排施工时,施工至 70m 处出现排体撕裂,铺排船随即停止施工,经测量撕排处泥面高程为16.5m(黄海平均海平面,下同)。项目部上报补排方案,经监理批准后,于10 20 日进行了补排施工。10 月份施工区实测水位过程线如下图所示。

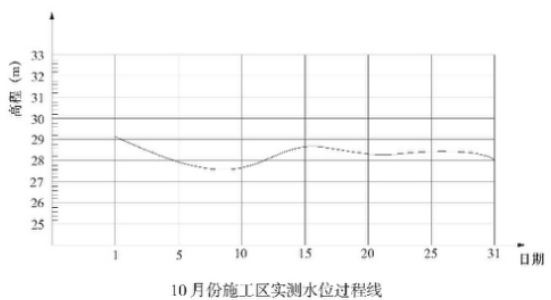

10 月份施工区实测水位过程线

施工过程中,水运工程质量安全督查组对施工单位进行了质量安全督查,施工单位按照督查反馈意见和要求,在限期内逐一进行了整改落实。


(1)写出 1 + 700 典型断面示意图中 A、B、C 各部位的名称,并画出本工程施工流程图。

(2)写出本工程宜采用的沉排方向。计算出相邻排体搭接宽度允许偏差值。

(3)1 + 700 断面排体撕裂处补排施工,其纵向搭接长度至少是多少 m?说明理由。

(4)本工程沉排施工排头宜如何固定?1 + 700 断面处补排施工时排头如何固定?

(5)水运工程项目质量安全督查分为哪几类?就软体排实体质量督查的抽检指标项有哪些?



知识点:实务操作和案例分析题


参考答案:↓


解析:

1)名称:

A:坡顶明沟(或浆砌石坡顶明沟);B:脚槽(或脚槽砌石);C:枯水平台。

施工流程图如下:

(3)1 + 700 断面排体撕裂处补排纵向搭接长度最小应为 15m。

理由如下:因撕排处原始地形高程16.5m,补排当日,根据 10 月份施工区实测水位过程线,20 日水位高程约为 28.2m,水深 28.2-16.5 = 11.7m。根据《航道整治工程施工规范》JTS 224—2016,沉排过程中出现排体应从撕排处起算,水深在 10m ≤ h < 15m 时,补排最小纵向搭接长度15m。

(4)本工程沉排施工排头固定宜采用:

1)直接埋入枯水平台内侧的脚槽内。

2)在稳定的岸坡打入木桩,并采用绳索固定。

3)1 + 700 断面处补排施工时,因远离岸坡,补排排头宜采用系排梁固定。

(5)

1)水运工程质量安全督查分类:专项督查;综合督查。

2)抽检指标项有:软体排缝制偏差;压载物厚度或数量。


进入考试题库
