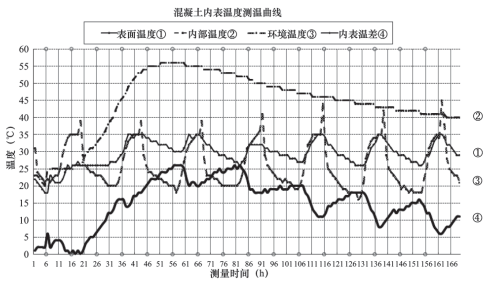

某工程大体积混凝土浇筑过程耗时8h,自浇筑开始测温,累计 168h 测温读数曲线如下图所示。第56h 内部温度为 56℃,表面温度为 30℃;第 156h 内部温度为 41℃,表面温度为29℃。本工程不考虑采用埋置冷却水管降温的方法。


(1)简述表面温度、内表温差的含义。

(2)大体积混凝土施工阶段温控标准包括哪些?根据测温曲线,分析判断本次温控是否满足该标准;如不满足,分析其原因。

(3)根据测温曲线,评估温控施工措施的效果,并对其中的不足之处提出改进意见。

(4)如对混凝土采用洒水养护,在温控方面应注意什么问题?并说明原因。



知识点:实务操作和案例分析题


参考答案:↓


解析:

(1)1)表面温度:是指距混凝土表面 50mm 处的混凝土温度。

2)内表温差:是指同一时间混凝土内部温度最高值与表面温度最低值之差。

(2)根据《水运工程大体积混凝土温度裂缝控制技术规程》JTS 202—1—2010 的规定,

大体积混凝土施工阶段温控标准包括:

1)混凝土入模温度不高于 30℃。

2)混凝土内部最高温度不高于 70℃。

3)混凝土内表温差不大于 25℃。

4)混凝土块体的降温速率不大于 2℃/d。

对照以上标准:

1)本次浇筑的混凝土入模温度未超过 30℃,满足要求。

2)实测最高温度 56℃,不高于 70℃,满足要求。

3)内表温差达到 26℃,大于 25℃的允许值,不满足要求。

4)块体的降温速率自第 60h55℃到第 156h41℃,四天降温 14℃,大于 8℃,即大于

2℃/d 的允许值,不满足。
