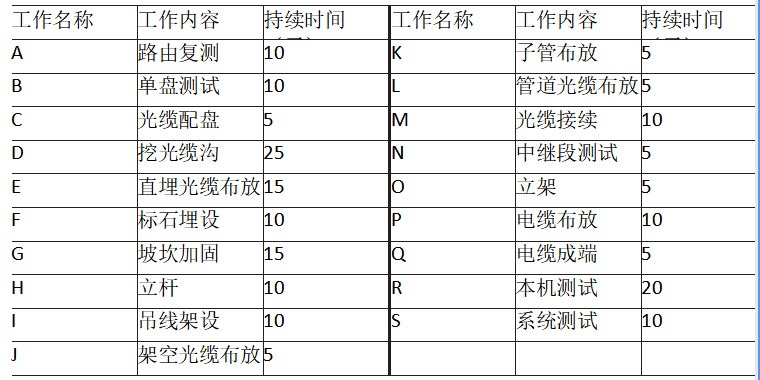

某传输网工程由光缆线路工程和设备安装工程两部分组成。线路部分包括直埋、架空和 管道光缆,其中直埋光缆线路与季节性河流交越(施工时为无水季节);设备安装工程主要 安装DWDM 设备。合同约定:建设单位负责采购钢绞线、光缆和设备,办理过河手续及赔补 费用;施工单位负责采购子管、水泥和沙石;工期 90 天。施工单位提交的初步施工进度网络 计划得到了建设单位批准,如下图、表所示:
施工中发生了如下事件: 事件一:开工后,建设单位办理过河手续时,水利部门要求另选过河地点,施工单位配合选址增加 20 个工日,误工 40 个工日。按照新的实施方案,施工单位费用增加 7 万元。本
事件造成挖沟进度延迟 7 天,坡坎加固时间增加 3 天。
事件二:钢绞线镀锌不合格,需重新采购,返工 30 个工日,进度延迟 5 天。
事件三:塑料子管壁厚不合格,需要更换,返工 20 个工日,进度延迟 2 天。
事件四:光纤切割刀损坏,影响接续,误工 10 个工日,进度延迟 2 天。
事件五:部分坡坎强度不达标,需重新加固,增加 40 个工日,增加材料费 9000 元,进度延迟 4 天。
事件六:施工单位增加了系统测试的人员和仪表,使测试工作提前 5 天完成。
(1)按照最初计划,计算工期并列出关键工作(以字母表示)。
(2)针对上述每个事件,分别回答施工单位能否向建设单位提出工期索赔并说明理由。
(3)施工单位的补偿工期为多少天?计算最终工期比计划工期提前或拖后多少天?
(4)假定人工费综合工日单价为 100 元 / 工日、误工费为 50 元 / 工日,计算在工程结算 时施工单位可得到的赔偿费用。
参考答案:↓
解析:
答:
(1)本工程工期:10 + 25 + 15 + 5 + 5 + 10 + 5 + 10 = 85 天; 关键工作有:A、D、E、K、L、M、N、S。
(2)针对每个事件,施工单位能否向建设单位提出索赔及说明理由如下:
事件一:可向建设单位索赔工期和费用,因为办理过河手续是建设单位责任,费用可以 全额索赔,工期只能索赔挖沟进度延迟的 7 天,坡坎加固时间增加的 3 天不能索赔,因为 D 工作挖光缆沟在关键路径上,G 工作坡坎加固不在关键路径上,且总时差大于 3 天。
事件二:可向建设单位索赔费用,因为不合格材料钢绞线是由建设单位负责采购的;不 能索赔工期,因为 I 工作吊线架设不在关键路径上,且总时差大于 5 天。
事件三:不能索赔,因为不合格材料是由施工单位采购的。 事件四:不能索赔,因为切割刀是施工单位自备的施工工具。 事件五:不能索赔,因为质量问题是施工单位的责任。 事件六:不能索赔,因为这是施工单位为加快进度而采取的措施。
(3)可得到工期补偿 7 天。 实际工期与计划工期差:
-7-2-2 + 5 = -6 天(或 7 + 2 + 2-5 = 6 天,或 91-85 = 6 天),即最终工期比计划工期拖后 6 天。
(4)工程结算时,施工单位得到的补偿是 77000 元。包括:
事件一应补偿= 20×100 + 40×50 + 70000 = 74000 元
事件二应补偿= 30×100 = 3000 元
