某施工单位承担了某运营商的一项管道光缆线路工程,工作内容和持续时间见下表:

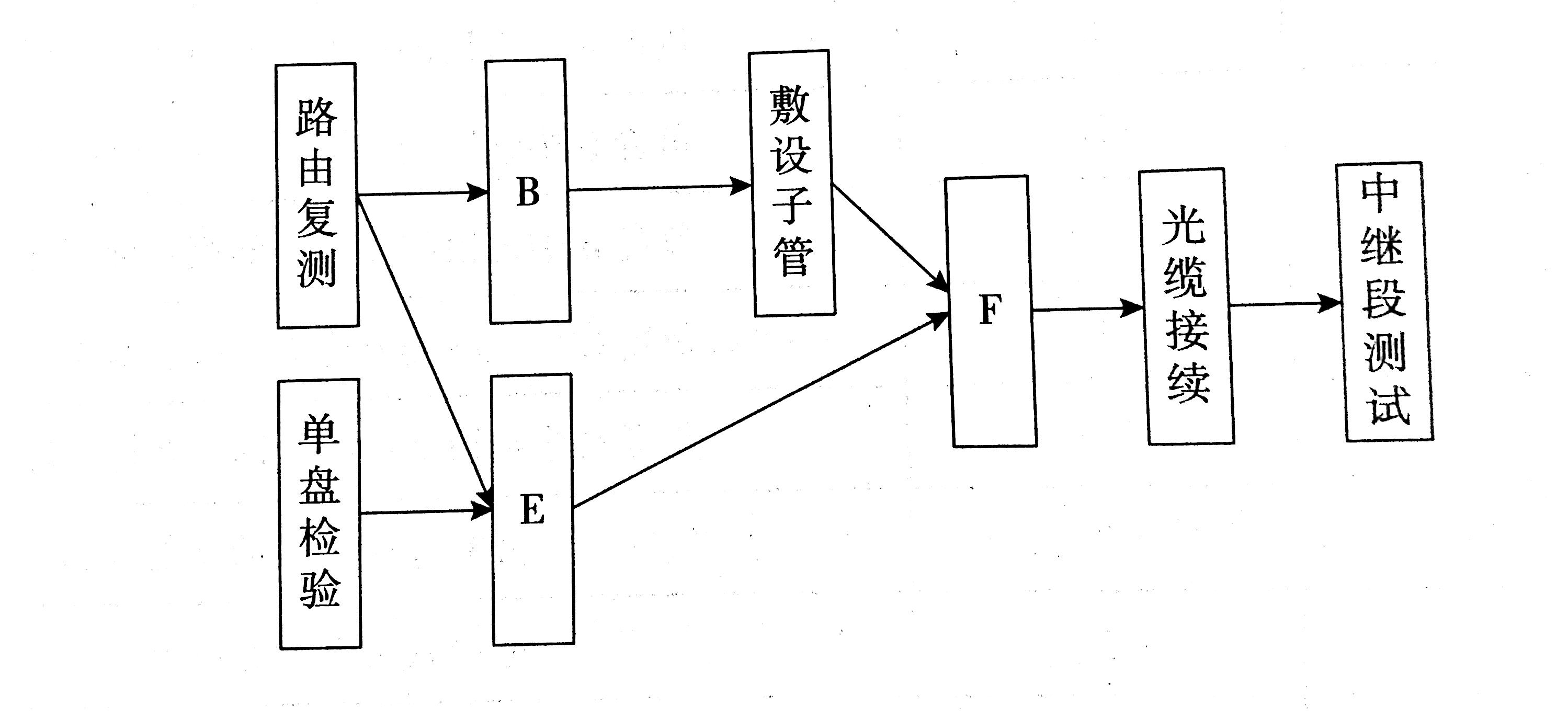

项目部按照下图所示的施工工序关系编制了施工进度计划,但工期不能满足建设单位的 要求,监理单位要求重新编制。

项目部根据工程特点和施工资源情况,采用流水作业的方式对原进度计划进行了优化, 具体为:将B、C、F 三类工作平均分为B1、B2、B3;C1、C2、C3;F1、F2、F3。每类工作 各有一个队伍依次完成,工作全部完成后才开始 G 工作。此计划得到了建设单位和监理单位 的批准。

施工过程中发生了以下事件:

事件一:由于光缆测试仪表进场原因,E 工作最早开始时间推迟 9 天; 事件二;工程进行到第 20 天时,因道路维修,光缆发货受阻,停工 2 天。

(1)列出图中B、E、F 表示的工作内容。

(2)计算未被批准的原计划工期。

(3)绘出优化后的双代号网络图。

(4)列出优化后的关键工作,并计算工期。

(5)分别分析事件一和事件二对工期造成的影响。

知识点:1L421000 通信与广电工程项目管理

参考答案:↓

解析:

答:

(1)图中 B 表示清刷管孔,E 表示光缆配盘,F 表示光缆敷设。

(2)原计划的关键路径为路由复测→清刷管孔→敷设子管→光缆敷设→光缆接续→中继 段测试,所以:

原计划工期= 5 + 9 + 21 + 24 + 4 + 2 = 65 天

(3)优化后的双代号网络图如下:

(4)优化后的关键工作有:A、B1、C1、F1、F2、F3、G、H; 优化后的计算工期= 5 + 3 + 7 + 8 + 8 + 8 + 4 + 2 = 45 天
