某泵站枢纽工程由泵站、清污机闸、进水渠、出水渠、公路桥等组成。泵房安装立式轴流泵,泵房为块基型泵房,采用混凝土灌注桩基础。合同工期6个月(每月按30天算)。

承包人编制的并经监理批准施工总进度计划如下图所示。
施工中发生如下事件:

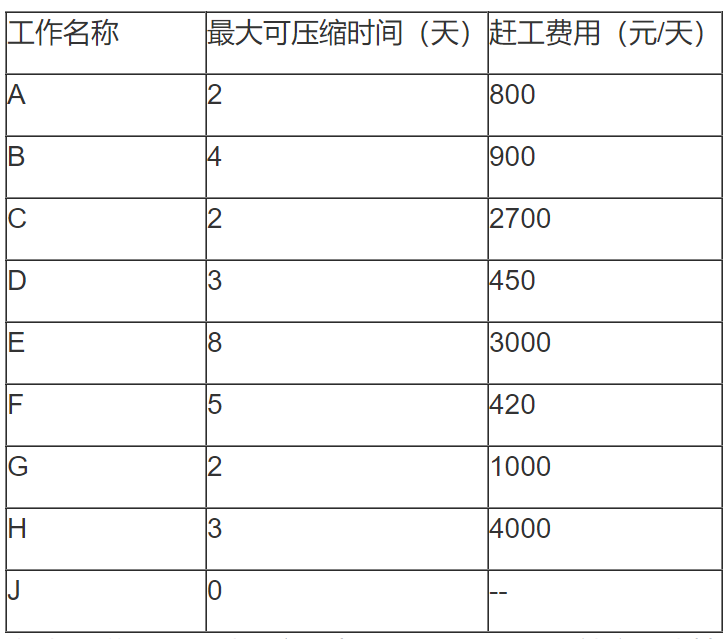

事件1:承包人在该泵站工程开工后第46天进度检查时发现,A工作和B工作以完成,已开始的C工作施工工期进度滞后5天,项目部根据赶工参数(如下表)对相关工作进行压缩,确保完工日期不变。
事件2:施工现场地面高程为31.0m-31.4m,泵站底板建基面高程为20.38m,钻探资料表明,地基18.5m-31.4m高程范围内为黏土,12.0m-18.5m高程范围内为中砂,该砂层地下水具有承压性,承压水位为29.5m。承包人在施工进水方案中提出,基坑开挖时需要采取降水措施,降水方案有管井降水和轻型井点降水两个方案。

事件3:根据施工需要,本工程主要采用泵送混凝土施工,现场布置有混凝土拌合系统、钢筋加工厂、木工厂,预制构件厂、油料库等临时设施,其平面布置示意图如下。
图中①、②、③、④、⑤为临时设施(混凝土拌合系统、零星材料仓库、预制构件厂、油料库、生活区)代号。
1.事件1中,按照经济合理的原则对相关工作进行赶工,应如何赶工?赶工费用多少?
2.事件2中,简要说明基坑开挖时需要降水的理由,指出哪个降水方案较适用于本工程,并说明理由。
3.事件3中,根据有利生产、方便生活、易于管理、安全可靠的原则,指出示意图中代号中①、②、③、④、⑤所对应临时设施的名称。
4.事件3中,根据《建设工程安全生产管理条例》,承包人应当在图中哪些地点和设施附近设置安全警示标志?
参考答案:↓
解析:
1.
C工作压缩2天
E工作压缩3天
赶工费用:2700×2+3000×3=14400(元)
2.
(1)降水理由:该地基承压水位(29.5m)高于建基面(20.38m),建基面以下黏性土隔水层厚度(1.88m)较薄,不满足压重要求。
(2)管井降水方案适用于本工程,理由是中砂地层承压水位较高,涌水量较大。
3.
①生活区
②零星材料仓库
③混凝土拌合系统
④预制构件厂
⑤油料库
4.
施工现场入口、油料库、配电房、基坑边沿(或下基坑道路)、塔机等。
