2024年一级建造师《水利水电工程管理与实务》章节精编习题(698题)


某大(2)型水库枢纽工程由混凝土面板堆石坝、电站、溢流坝和节制闸等建筑物组成。节制闸共2孔,采用平板直升钢闸门,闸门尺寸为净宽15m,净高12m,闸门结构如图1所示。

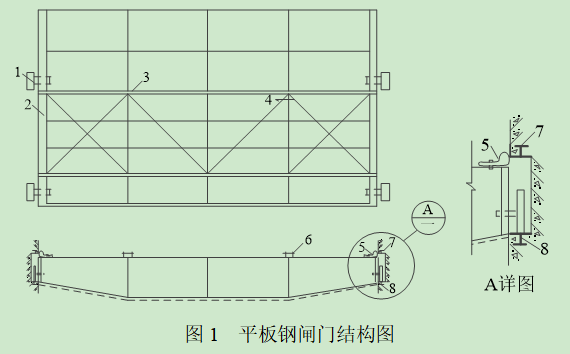

图1  平板钢闸门结构图

某水利施工单位承担工程土建施工及金属结构、机电设备安装任务。闸门门槽采用留槽后浇二期混凝土的方法施工;闸门安装完毕后,施工单位及时进行了检查、验收和质量评定工作,其中平板钢闸门单元工程安装质量验收评定表如表1所示。

表1  平板钢闸门单元工程安装质量验收评定表


1.分别写出图1中代表主轨、橡胶止水和主轮的数字序号。

2.结合背景材料说明门槽二期混凝土应采用具有什么性能特点的混凝土;指出门槽二期混凝土在入仓、振捣时的注意事项。

3.根据《水闸施工规范》(SL 27-2014)规定,闸门安装完毕后水库蓄水前需作什么启闭试验?指出该试验目的和注意事项。

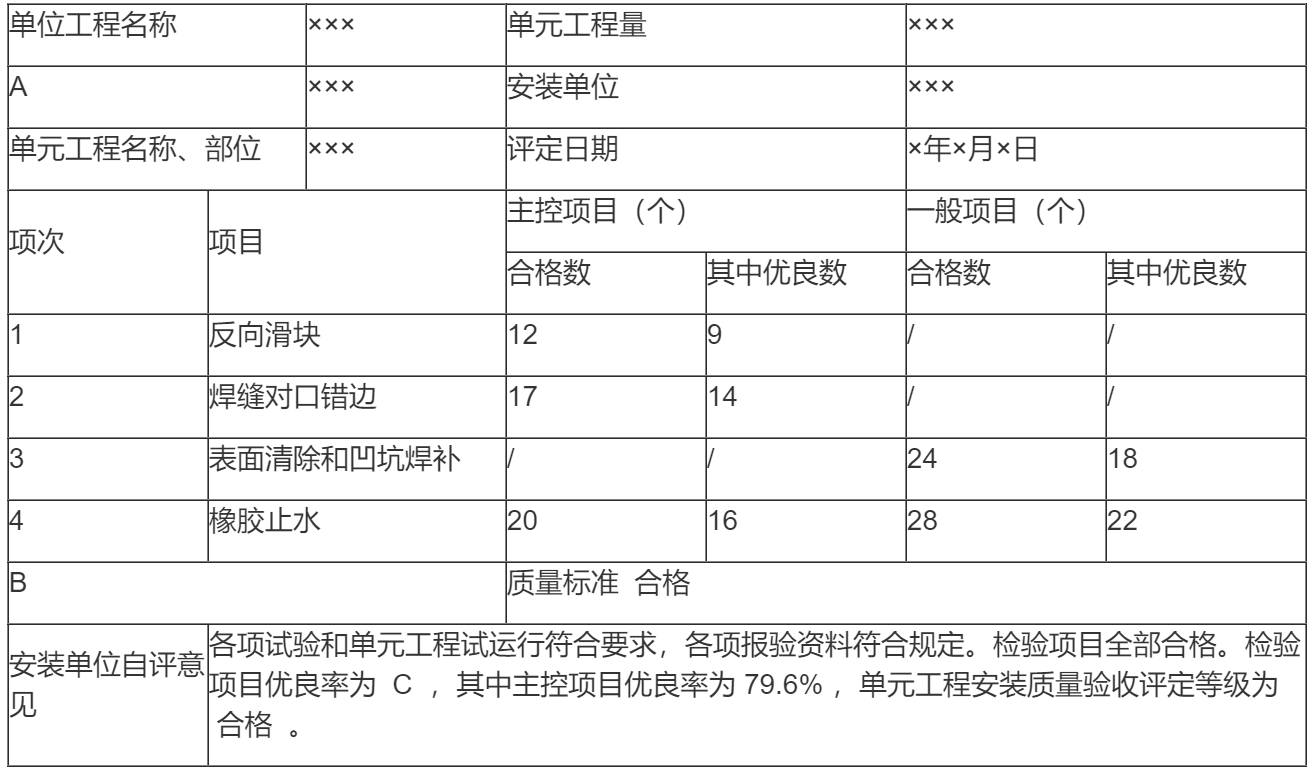

4.根据《水利水电工程单元工程施工质量验收评定标准  水工金属结构安装工程》(SL 635-2012)要求,写出表1中所示A、B、C字母所代表的内容(计算结果以百分数表示,并保留1位小数)。

5.根据《水利水电建设工程验收规程》(SL 223-2008)规定,该水库在蓄水前应进行哪项阶段验收?该验收应由哪个单位主持?施工单位应以何种身份参与该验收?



知识点:1F420000 水利水电工程项目施工管理


参考答案:↓


解析:

1.主轨—8、止水—5、主轮—1。

2.门槽二期混凝土应采用补偿收缩细石混凝土;本工程门槽较高,不得直接从高处下料,应分段安装模板和浇筑混凝土。振捣时不得振动已安装好的金属构件,可在模板中部开孔振捣。

3.闸门安装完毕后,需作无水状态下的全行程启闭试验。试验目的:检验门叶启闭是否灵活无卡阻现象,闸门关闭是否严密。注意事项:试验过程中需对橡胶止水浇水润滑。

4.A:分部工程名称、B:试运行效果、C:78.2%。

5.水库蓄水前应进行下闸蓄水验收;该验收应由竣工验收主持单位或其委托的单位主持;施工单位应派代表参加阶段验收,并作为被验单位在验收鉴定书上签字。
