“微信扫一扫”进入题库练习及模拟考试

2024年一级建造师《水利水电工程管理与实务》章节精编习题(698题)


承包人承担某水闸工程施工,编制的施工总进度计划中相关工作如下:①场内道路;②水闸主体施工;③围堰填筑;④井点降水;⑤材料仓库;⑥基坑开挖;⑦地基处理;⑧办公、生活用房等。监理工程师批准了该施工总进度计划。其中部分工程施工网络进度计划如下图所示(单位:天)。

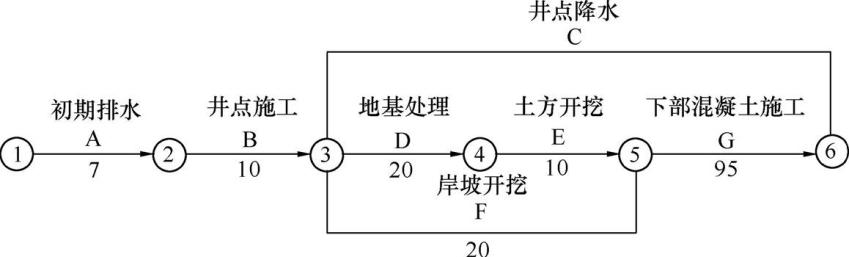

施工网络进度计划图

施工中发生如下事件:

事件1:工程初期排水施工中,围堰多处滑坡。承包人采取技术措施后,保证了围堰安全,但造成A工作时间延长5天。

事件2:岸坡开挖过程中,遇到局部深层淤泥层,该情况在发包人提供的地质资料中未能反映。承包人及时向发包人和监理人进行汇报,并采取措施进行了处理。F工作实际持续时间为40天。承包人以不利物质条件为缘由,提出延长工期和增加费用的要求。发包人认为该事件应按不可抗力事件处理,同意延长工期,补偿部分费用。

1.根据《水利水电工程施工组织设计规范》SL 303—2004,指出背景资料的相关工作中属于工程准备期的工作(用编号表示);工程施工总工期中,除工程准备期外,还应包括哪些施工时段?

2.施工网络进度计划图中,不考虑事件1和事件2的影响,C工作的持续时间应为多少天?并说明理由。

3.事件1中承包人所采取的技术措施应包括哪些内容?

4.根据《水利水电工程标准施工招标文件》(2009年版),对事件2中事件性质的界定,你认为是发包人正确,还是承包人正确?说明理由。

5.综合事件1、事件2,指出完成图示的施工网络进度计划的实际工期。承包人有权要求延长工期多少天?并简要说明理由。



知识点:1F420000 水利水电工程项目施工管理


参考答案:↓


解析:

1.【参考答案】

(1)属于工程准备期的工作有:①、③、⑤、⑧。

(2)工程施工总工期中还应包括:主体工程施工期、工程完建期。

【解题思路】本小题是施工进度方面的,主要考核工程建设全过程施工时段的划分及相关工作内容。

【考点解析】根据《水利水电工程施工组织设计规范》SL 303—2004,工程建设全过程施工时段划分为工程筹建期、工程准备期、主体工程施工期和工程完建期四个施工时段,编制施工总进度时,工程施工总工期为后三项之和。

工程准备期:准备工程开工起至关键路线上主体工程开工或河道截流闭气前的工期,一般包括“四通一平”、导流工程、临时房屋和施工工厂临时设施建设等。

2.【参考答案】

(1)C工作持续时间为125天。

(2)C工作的持续时间为D、E、G持续时间之和与F、G持续时间之和的最大值(或:C工作贯穿于B工作之后的全过程)。

【解题思路】本小题是施工技术方面的,主要考核井点降水与基坑干地施工的关系。

【考点解析】井点降水是水利工程基坑开挖及建筑物下部施工时的一项辅助工作,是实现截流后基坑内干地施工的重要手段。本小题中井点降水工作的持续时间取决于地基处理、基坑开挖(包括岸坡开挖)、下部混凝土施工的总时间。

3.【参考答案】

承包人所采取的技术措施应包括:

(1)对围堰(或:滑坡处)进行加固处理;

(2)控制初期排水流量,降低基坑水位下降速率。

【解题思路】本小题是施工技术方面的,主要考核基坑初期排水技术要求。

【考点解析】工程初期排水施工中,围堰多处滑坡的原因分两个方面,内因是围堰的填筑质量和土质,外因是基坑水位下降速率过大。

4.【参考答案】

(1)承包人正确。

(2)理由:

不利物质条件的特征为不可预见,可以处理,本事件属于不利物质条件;而不可抗力事件的特征为不可预见,不可避免,不能克服。

【解题思路】本小题是施工合同管理方面的,主要考核不利物质条件的界定原则与处理方法。

【考点解析】根据《水利水电工程标准施工招标文件》(2009年版),水利水电工程的不利物质条件是指在施工过程中遭遇诸如地下工程开挖中遇到发包人进行的地质勘探工作未能查明的地下溶洞或溶蚀裂隙和坝基河床深层的淤泥层或软弱带等,使施工受阻。

承包人遇到不利物质条件时,应采取适应不利物质条件的合理措施继续施工,并及时通知监理人。承包人有权要求延长工期及增加费用。

5.【参考答案】

(1)实际工期为157天。

(2)承包人有权要求延长工期10天。

理由:(1)事件1中,A工作的持续时间延长是承包人的责任,无权要求延长工期;

(2)事件2中,F工作延长了20天。F工作是非关键工作,总时差为10天,影响工期10天;事件2属于不利物质条件,有权要求延长工期。

【解题思路】本小题前一个问题是进度方面的,主要考核网络计划工期计算;本小题后一个问题是施工合同管理方面的,主要考核工作延误对工期的影响以及合同责任、工期索赔。

【考点解析】实际工期可以通过网络计划计算得出,只要把事件1、事件2导致的A、F工作的持续时间修改为12天和40天即可。

事件1中,初期排水造成滑坡及处理,造成的5天的延误是承包人的责任。事件2中,F工作因不利物质条件而延长20天,是发包人的责任;F工作是非关键工作,事件2造成工期延长10天,故承包人有权要求延长工期10天。


进入考试题库


To Top
