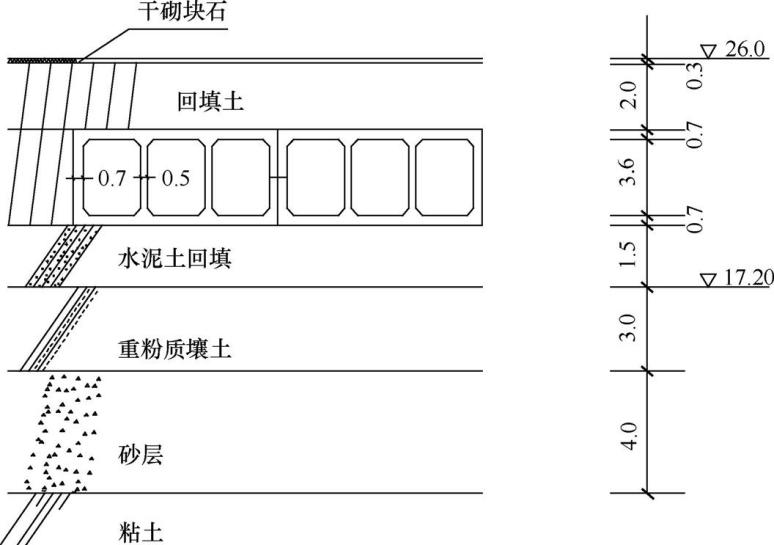

某立交地涵工程主要由进口控制段、涵身、出口段等部分组成。涵身共有23节,每节长15m,涵身剖面如图1所示。

图1 涵身剖面示意图(单位:m)

涵身地基采用换填水泥土处理,水泥土的水泥掺量为6%。地基承压含水层承压水位为23.0m,基坑采用深井降水。施工采用一次性拦断河床围堰导流,在河道上下游各填筑一道均质土围堰,并安排在一个非汛期(2010年9月~2011年5月)内完成地涵施工。施工布置示意图如图2所示。

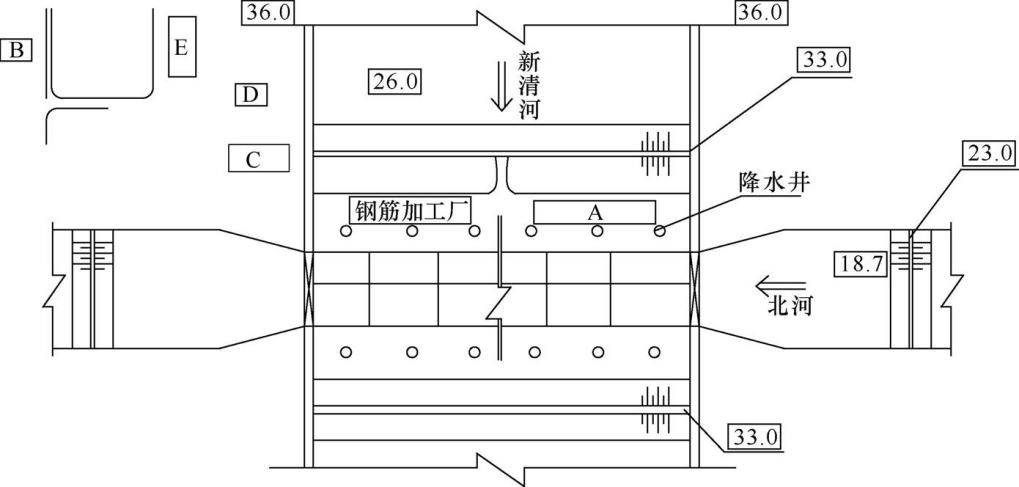

图2 施工布置示意图

施工中发生如下事件:

事件1:根据本工程具体特点,施工单位进场后,对工程施工项目进行了合理安排。工程主要施工项目包括:①涵身施工;②干砌石河底护底;③排水清淤;④土方回填;⑤降水井点;⑥围堰填筑;⑦基坑开挖。

事件2:根据工程施工需要,施工单位在施工现场布置了生活区、钢筋加工厂、混凝土拌合站、油库、木工加工厂、零配件仓库等生产生活设施,如图2所示。

事件3:本工程项目划分为一个单位工程,11个分部工程。第3段涵身分部工程共有56个单元工程,其中26个为重要隐蔽单元工程;56个单元工程质量全部合格,其中43个单元工程质量优良(21个为重要隐蔽单元工程);该分部工程的其他质量评定内容均符合优良标准的规定。

1.指出事件1中主要施工项目的合理施工顺序(用工作编号表示)。

2.指出事件1中涉及施工安全的最主要的两项工程施工项目。

3.根据事件2,指出图2中A、B、C、D、E对应的生产生活设施名称。

4.根据事件3,评定第3段涵身分部工程的质量等级,并说明理由。



知识点:1F420000 水利水电工程项目施工管理


参考答案:↓


解析:

1.【参考答案】

⑥→③→⑤→⑦→①→④→②。

【解题思路】本小题是水利工程现场施工安排方面的考题,主要考核考生对工程施工先后顺序的基本掌握情况。

【考点解析】根据图1、图2,可以比较直观地分析得出①→⑦的总体施工顺序安排:首先,围堰填筑、排水清淤应该属于较明显的前两项工作;第二,紧接着的深井降水、基坑开挖也是具备施工常识的应该了解的,背景资料中已明确告知地下水位为23.0m,远超基坑底面高程(17.2m),必须是先降水后才能开挖基坑;第三,剩下的三项工作应该可以直接从图1上得出的。

2.【参考答案】

⑤、⑥(或:深井降水、围堰填筑)。

【解题思路】本小题是水利工程施工安全方面的考题,主要考核考生对水利工程施工期影响安全施工的重大因素的理解和把握。

【考点解析】本工程施工中,①~⑦项工作固然都很重要,但考题是要求从涉及施工安全方面来考虑的。本工程仅安排一个非汛期(2010年9月~2011年5月)内完成地涵施工,因此,第一:上下游土质围堰的安全与稳定是本工程底部工程施工成败的关键,也即围堰填筑是第一项最主要的施工项目之一;第二:本工程地下水位具承压性,高出基坑底面近6m,相对隔水层仅为3m,为保证基坑在底部工程施工期的安全与稳定,深井降水工作应该是第二项最主要的施工项目之二。

3.【参考答案】

A为木工加工厂、B为油库、C为混凝土拌合站、D为零配件仓库、E为生活区。

【解题思路】本小题是水利工程施工组织设计中施工场区布置方面的考题,主要考核考生对施工场区布置基本掌握的情况。

【考点解析】水利工程施工中,场区总体布置的相关设计原则主要有:

(1)在保证施工顺利进行的前提下,尽量少占耕地。

(2)临时设施最好不占用拟建永久性建筑物和设施的位置。

(3) 在满足施工要求的前提下,最大限度地降低工地运输费。

(4) 在满足施工需要的条件下,临时工程的费用应尽量减少。

(5) 工地上各项设施应尽量使工人在工地上因往返而损失的时间最少,应合理规划行政管理及文化福利用房的相对位置,并考虑卫生、防火安全等方面的要求。

(6)遵循劳动保护和安全生产等要求。必须使各房屋之间保持一定的距离。如储存燃料及易燃物品的仓库,如汽油、柴油等,距拟建工程及其他临时性建筑物不得小于50m等。

按照本题中列出的所有相关设施,根据原则(3),首先能确定A为木工加工厂,继而根据原则(2)、(3)确定C为混凝土拌合站,再根据原则(5)、(6),综合确定B为油库、E为生活区、D为零配件仓库。

4.【参考答案】

合格。

因为:重要隐蔽单元工程优良率为21/26=80.8%,大于70%,小于90%。

【解题思路】本小题是关于水利工程质量评定方面的考题,主要考核考生对分部工程质量等级评定内容的掌握情况。

【考点解析】根据《水利水电工程施工质量检验与评定规程》SL 176—2007,分部工程施工质量优良标准:

(1) 所含单元工程质量全部合格,其中70%以上达到优良等级,主要单元工程以及重要隐蔽单元工程(关键部位单元工程)质量优良率达90%以上,且未发生过质量事故。

(2) 中间产品质量全部合格,混凝土(砂浆)试件质量达到优良等级(当试件组数小于30时,试件质量合格)。原材料质量、金属结构及启闭机制造质量合格,机电产品质量合格。

本题第3段涵身分部工程的重要隐蔽单元工程质量优良率未达到90%,故该分部工程质量等级只能为合格标准。
