施工单位承包某中型泵站,建筑安装工程内容及工程量见表2,签订的施工合同部分内容如下:

签约合同价1230万元;工程预付款按签约合同价的10%一次性支付,从第3个月起,按完成工程量的20%扣回,扣完为止;质量保证金按5%的比例在月进度款中扣留。

表2  泵站建筑安装工程内容及工程量表

开工前,项目部提交并经监理工程师审核批准的施工进度计划如图2-1。施工过程中,监理工程师把第90天及第120天的工程进度检查情况分别用进度前锋线记录在图2-1中。

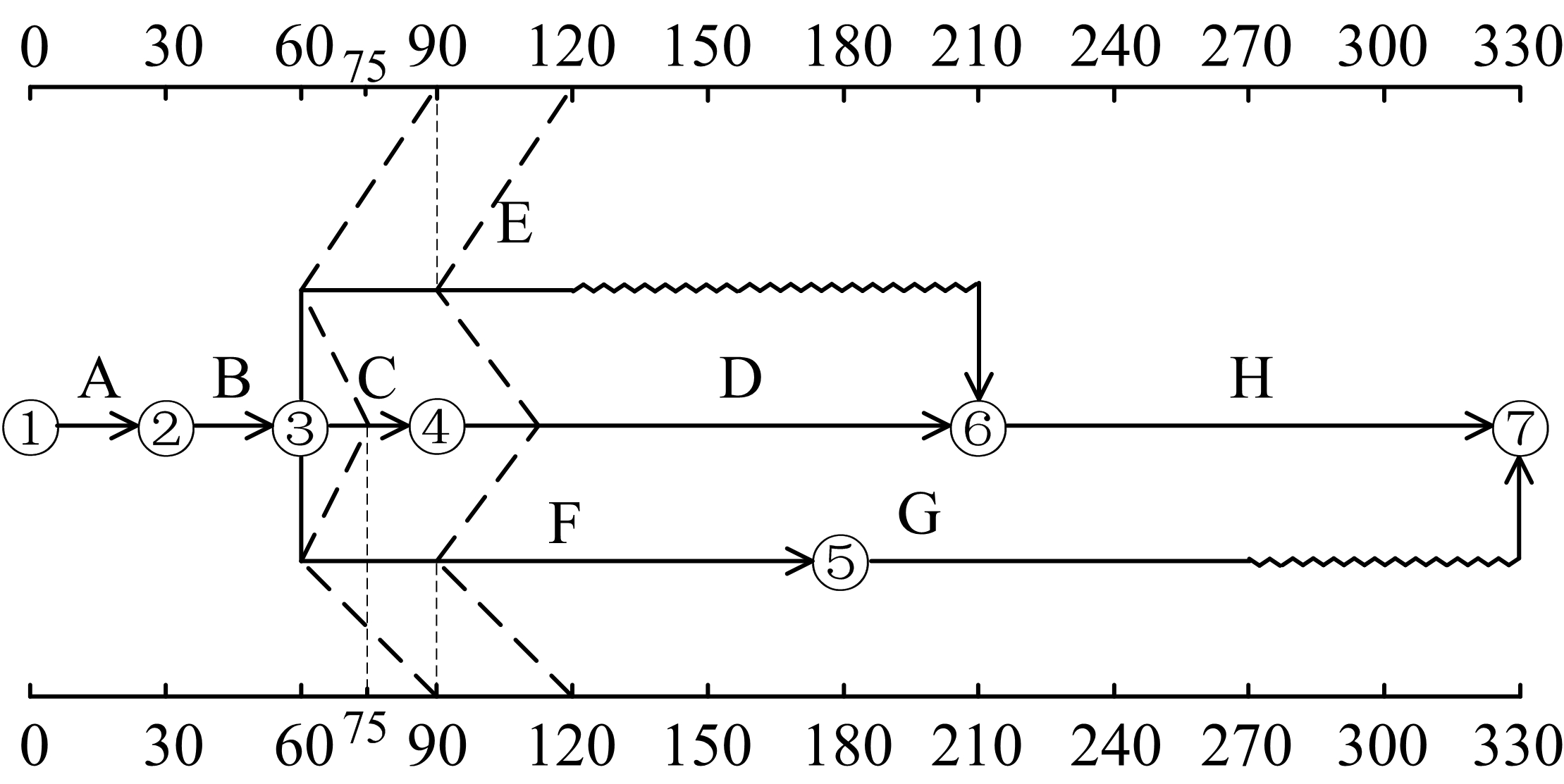

图2-1  施工进度计划图

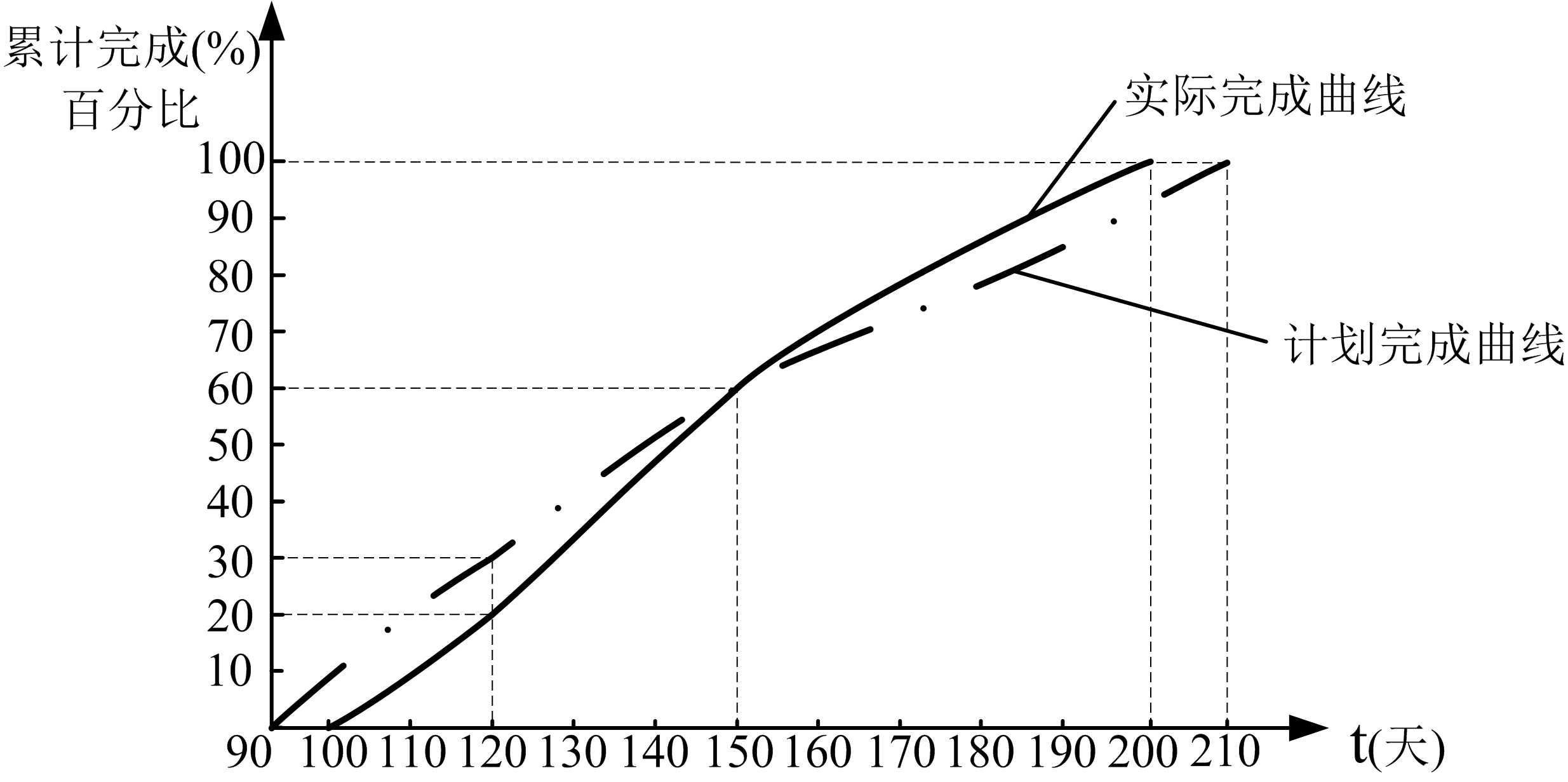

项目部技术人员对进度前锋线进行了分析,并从第四个月起对计划进行了调整。D工作的工程进度曲线见图2-2。

图2-2  D工作进度曲线

在机电设备安装期间,当地群众因征地补偿款未及时兑现,聚众到工地阻挠施工,并挖断施工进场道路,导致施工无法进行,监理单位未及时作出暂停施工指示。经当地政府协调,事情得到妥善解决。施工单位在暂停施工1个月后根据监理单位通知及时复工。

1.根据图2-1,分析C、E和F工作在第90天的进度情况(分别按“×工作超额或拖欠总工程量的×%,提前或拖延×天”表述);说明第90天的检查结果对总工期的影响。

2.指出图2-2中D工作第120天的进度偏差和总赶工天数。

3.计算第4个月的已实施工程的价款、预付款扣回、质量保证金扣留和实际工程款支付金额。

4.针对背景资料中发生的暂停施工情况,根据《水利水电工程标准施工招标文件》(2009年版),承包人在暂停施工指示方面应履行哪些程序?

知识点:1F420000 水利水电工程项目施工管理

参考答案:↓

解析:

1.

C工作拖欠总工程量的50%,拖延15天;

E工作拖欠总工程量的50%,拖延30天;

F工作拖欠总工程量的25%,拖延30天;

影响总工期15天。

2.

第120天,D工作拖欠10%的工程量;

总赶工20天。

3.

实际完成工程量:E工作80万元、C工作60万元、D工作100万元、F工作45万元。

已实施工程的价款:80+60+100+45=285万元

预付款扣回:285×20%=57万元

质量保证金扣留:285×5%=14.25万元

实际工程款支付:285-57-14.25=213.75万元

4.

针对该情况,承包人应先暂停施工,并及时向监理人提出暂停施工的书面申请,承包人按监理人答复意见处理,若监理人在接到申请的24小时内未答复,视为同意承包人的要求。
