××省某大型水闸工程招标文件按《水利水电工程标准施工招标文件》(2009年版)编制,部分内容如下:
1.第二章 投标人须知
① 投标人须将混凝土钻孔灌注桩工程分包给××省水利基础工程公司;
② 未按招标文件要求提交投标保证金的,其投标文件将被拒收;
③ 投标报价应以××省水利工程设计概(估)算编制规定及其配套定额为编制依据,并不得超过投标最高限价;
④ 距投标截止时间不足15日发出招标文件的澄清和修改通知,但不实质性影响投标文件编制的,投标截止时间可以不延长;
⑤ 投标人可提交备选投标方案,备选投标方案应予开启并评审,优于投标方案的备选投标方案可确定为中标方案;
⑥ 投标人拒绝延长投标有效期的,招标人有权收回其投标保证金。
2.第四章 合同条款及格式
① 仅对水泥部分进行价格调整,价格调整按公式△P=P0(A+B×Ft/F0-1)计算(相关数据依据中标人投标函附录价格指数和权重表,其中△P代表需调整的价格差额,P0指付款证书中承包人应得到的已完成工程量的金额)。
② 工程质量保证金总额为签约合同价的5%,按5%的比例从月工程进度款中扣留。
3.第七章 合同技术条款
混凝土钻孔灌注桩工程计量和支付应遵守以下规定:
① 灌注桩按招标图纸所示尺寸计算的桩体有效长度以延长米为单位计量,由发包人按《工程量清单》相应项目有效工程量的每延长米工程单价支付;
② 灌注桩成孔成桩试验、成桩承载力检验工作所需费用包含在《工程量清单》施工临时工程现场试验费项目中,发包人不另行支付;
③ 校验施工参数和工艺、埋设孔口装置、造孔、清孔、护壁以及混凝土拌合、运输和灌注等工作所需的费用,包含在《工程量清单》相应灌注桩项目有效工程量的工程单价中,发包人不另行支付;
④ 灌注桩钢筋按招标图纸所示有效重量以吨为单位计量,由发包人按《工程量清单》相应项目有效工程量的每吨工程单价支付。搭接、套筒连接、加工及损耗等所需费用,发包人另行支付。
经过评标,某投标人中标,与发包人签订了施工合同,投标函附录价格指数和权重如表4所示。

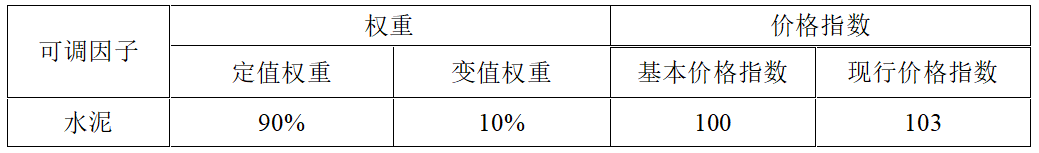

表4 中标人投标函附录价格指数和权重表
工程实施中,三月份经监理审核的结算数据如下:已完成原合同工程量清单金额300万元,扣回预付款10万元,变更金额6万元(未按现行价格计价)。
1.根据《水利水电工程标准施工招标文件》(2009年版),投标人可对背景材料“第二章投标人须知”中的哪些条款提出异议(指出条款序号),并说明理由。招标人答复异议的要求有哪些?
2.若不考虑价格调整,计算三月份工程质量保证金扣留额。
3.指出背景材料价格调整公式中A、B、Ft、F0所代表的含义。
4.分别说明工程质量保证金扣留、预付款扣回及变更费用在价格调整计算时,是否应计入P0?计算3月份需调整的水泥价格差额△P。
5.根据《水利水电工程标准施工招标文件》(2009年版),指出并改正背景材料“第七章合同技术条款”中的不妥之处。
(计算结果保留两位小数)
参考答案:↓
解析:
1.①。理由:招标人一般不得指定分包人。
②。理由:投标保证金不是接收投标文件的必要条件。
③。理由:招标人不得指定投标报价编制依据;
⑥。理由:只有中标人的备选投标方案才予开启并评审;
招标人应当自收到异议之日起3日内作出答复;作出答复前,应当暂停招标投标活动。
2.
(300+6)×5%=15.3万元;
3.
A代表定值权重或不调部分权重;
B代表可调因子的变值权重或可调部分的权重;
Ft代表可调因子的现行价格指数,或付款证书相关周期最后一天的前42天的可调因子的价格指数;
F0代表可调因子的基本价格指数,或基准日期的可调因子的价格指数。
4.
(1)预付款扣回不计入;
(2)工程质量保证金扣留不计入;
(3)变更(未按现行价格计价)计入;
需调整的价格差额△P=306×(90%+10%×103/100-1)(1分)=0.92万元。
5.
(1)灌注桩和钢筋计量依据招标图纸不妥,应为施工图纸;
(2)灌注桩按桩体有效长度以延长米单位计量不妥,应按桩体有效体积,以立方米为单位计量;
(3)灌注桩成孔成桩试验、成桩承载力检验工作所需费用包含在《工程量清单》施工临时工程现场试验费项目中不妥,应包含在《工程量清单》相应灌注桩项目有效工程量的工程单价中;
(4)搭接、套筒连接、加工及安装过程的损耗费用发包人另行支付不妥,搭接、套筒连接、加工及安装过程的损耗费用包含在项目有效工程量的每吨工程单价中,发包人不另行支付。
