某施工单位承接了地铁工程的机电安装任务,工程内容包括:环控、消防、动照、空调及给水排水等系统的安装。按照合同约定施工工期为145天,原计划8月15日开工,但由于前期土建施工影响,致使安装工程实际开工时间为10月1日。进入11月份各地相继出现重度雾霾,建设主管部门要求11月30日工程全部停工。第二年3月15日供暖期结束后,工程又恢复施工,但已按预定工期严重滞后,为此,建设单位提出必须加快施工进度,确保5月1日全线通车的目标,于是施工单位补充人员加班加点抢工期,4月下旬相关单位对工程进行了预验收,但由于抢工期原因,工程存在诸多质量问题。

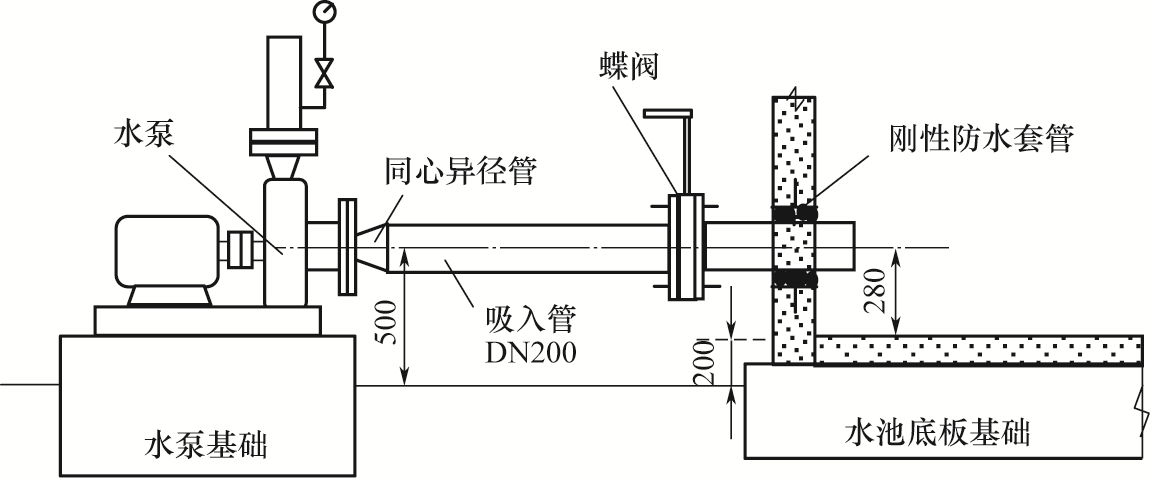

在进行消防验收时,消防部门对消防水泵安装提出异议,并下达整改通知单,实际安装如图1所示。
走廊中的VAV空调风管工作压力为300Pa,采用橡塑保温,保温完成后进行吊顶施工。
在进行电气检验批验收时,发现某型号电缆没有进场检验报告,于是进行了重新取样送检,经权威机构检测该批电缆芯径低于设计要求,为不合格电缆,据统计该规格电缆共有5000m,价值150万元。

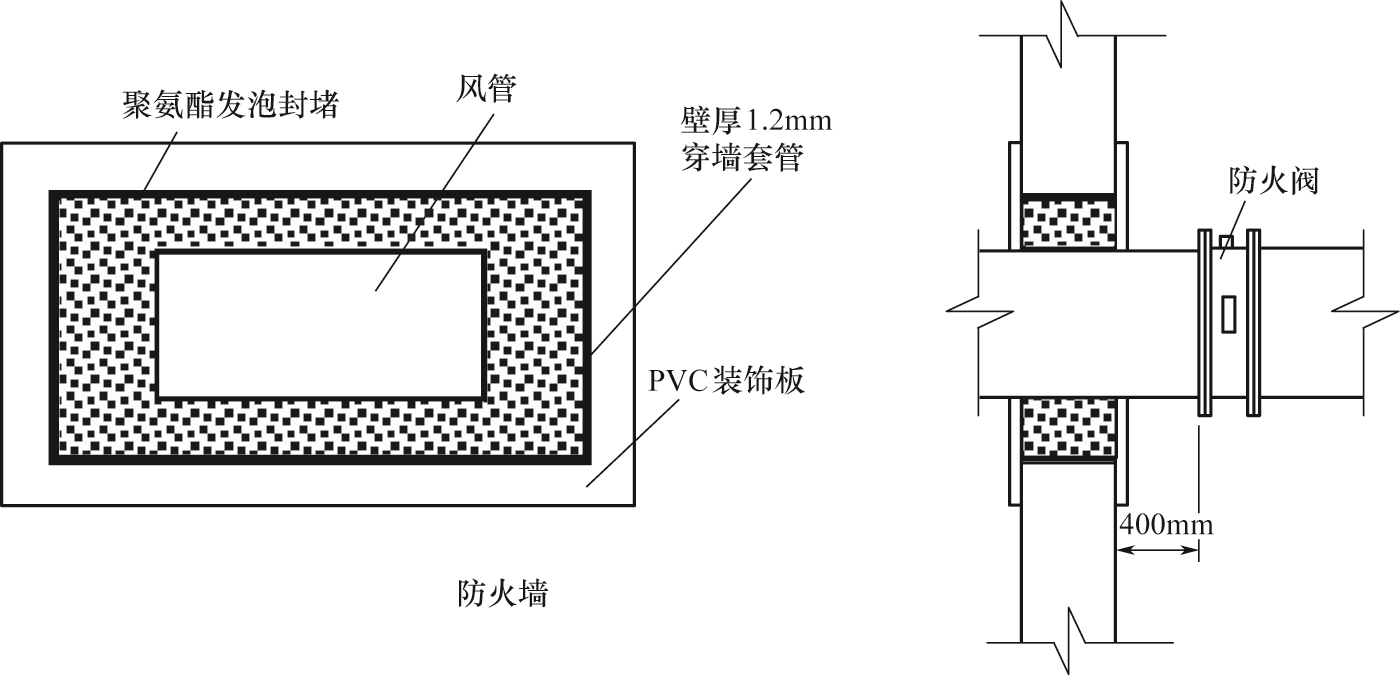

图2为风管穿越低压配电室防火墙处的封堵情况及防火阀安装情况
1.消防水泵安装存在哪些质量问题,并说明原因?
2.吊顶中风管安装,应进行哪些检验和试验?
3.这批电缆应如何处置?是否构成质量事故,等级如何确定?
4.风管穿墙部位安装存在哪些错误?
参考答案:↓
解析:
参考答案
1.消防水泵安装存在如下质量问题:(1)水泵入口异径管应使用偏心异径管,且保持上平,使用同心异径管容易形成气囊。(2)水泵出口压力表应加表弯,以便起到缓冲作用。(3)消防水池应采用柔性防水套管;如果使用刚性防水套管,水泵吸入管上应设置柔性接头。(4)按照标注尺寸计算,吸入管存在倒坡现象,容易形成气囊。(5)水泵与水池为独立基础,可能存在沉降变形,水泵入口应采用柔性连接。
2.吊顶中风管安装应进行漏风试验、橡塑耐火等级检验、保温前的隐蔽验收、吊顶前隐蔽验收和风量检测试验等。
3.电缆属于不合格品,截面不够直接影响使用安全,必须更换,不可能通过返修、返工、让步接收和降级使用来处置。由于不含施工费用,经济损失已经超过100万元,故至少属于一般质量事故。
4.风管穿墙部位安装图中存在的问题:
1)风管穿墙套管厚度应不小于1.6mm,而本案套管厚度只有1.2mm。
2)穿墙封堵材料应为不燃材料,而图中的聚氨酯及PVC装饰板,均为可燃材料。
3)防火阀与防火墙距离应不大于200mm,而图中为400mm。
