某工业架空蒸汽热力管道工程,由管道工程和型钢管廊工程两项组成,招标文件约定:管廊基础工程由业主另行发包,投标时作为专业工程按50万元暂估价计入总报价,由该安装工程中标单位实施总承包管理,总包服务费按专业工程总价的2%计取。安全文明施工费,作为不可竞争费用,根据当地工程造价管理机构发布的规定按分部分项工程量清单人工费和措施项目清单人工费的9%计取,建安工程增值税税率为10%。

某安装公司根据该项目招标文件和施工方案及自身实力,决定按以下取费进行投标报价:施工管理费、利润分别按人工费的60%、40%计取。安装工程脚手架搭拆的工料机费用,按各分部分项工程人工费合计的8%计取,其中人工费占25%(不计管理费和利润);其他措施项目清单费用按150万元计,规费按82万元计,其中进项税450万元。分部分项工程直接费构成见表1:

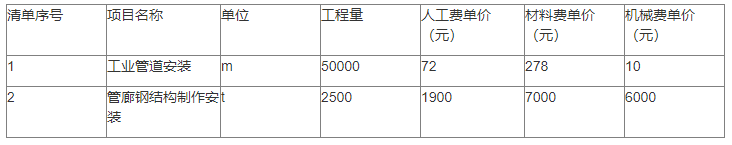

分部分项清单直接费构成表                        表1


1.按照《建设工程工程量清单计价规范》GB 50500—2013规定,计算该单位工程的分部分项工程清单计价。

2.计算措施项目清单计价。

3.计算其他项目清单计价。

4.计算该单位工程的工程总报价。



知识点:1H420000 机电工程项目施工管理


参考答案:↓


解析:

参考答案

各项费用的计算如下:

1.分部分项工程量清单综合单价由人工费单价、材料费单价、机械费单价以及以人工费单价为基数,按投标时自行确定的费率计取的管理费、利润组成。

分部分项工程清单计价合计=[(72+278+10)+72×(40%+60%)]×50000

+[(1900+7000+6000)+1900×(60%+40%)]

×2500=6360万元

2.作为安装工程,涉及的脚手架搭拆费和安全文明施工措施费都是以人工费为基础计取的,其他措施项目费是固定费用。因此,措施项目清单计价按如下计算:

(1)脚手架搭拆费=(72×50000+1900×2500)×8%=66.8万元

(2)安全文明施工措施费=[(72×50000+1900×2500)+668000×25%]×9%=76.65万元

(3)其他措施项目费=150万元

措施项目清单计价合计=66.8+76.65+150=293.45万元

3.其他项目清单包括材料暂估价、专业工程暂估价、总承包服务费和计日工等,其中材料暂估价以单价表的形式列表,其费用已计入分部分项清单费中的材料费。本案例中只涉及专业工程暂估价和总承包服务费。因此:

其他项目清单计价合计= 50+50×2%=51万元

4.本案例约定了规费为82万元,进项税为450万元。

税前造价由分部分项工程量清单费、措施项目费、其他项目费和规费的合计减去进项税金构成。即:

税前造价=6360+293.45+51+82-450=6336.45万元

增值税=税前造价×销项税率=6336.45×10%=570.28万元

工程总报价=税前造价+增值税=6336.45+570.28=6906.73万元
