“微信扫一扫”进入题库练习及模拟考试

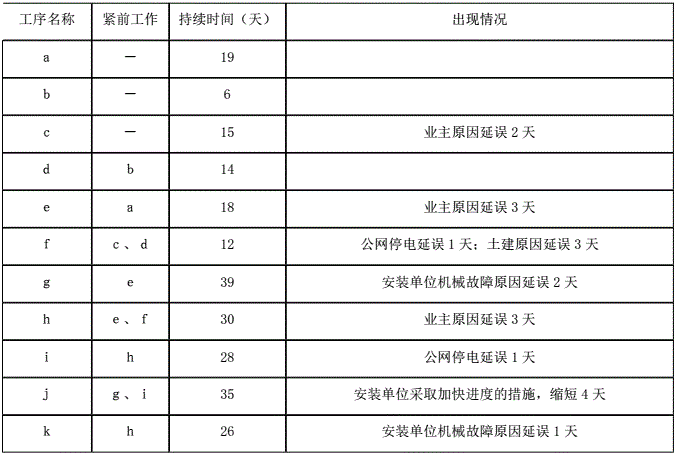

某机电安装公司以 EPC 交钥匙总承包模式中标了一机电工程项目,并与业主签订了工程合同,在合同中规定:工期提前一天奖励 5000 元,拖后一天罚款 5000 元。通过双方协调明确了下列工序表。在计划执行过程中,出现的情况也一并列入表格中。
在施工过程中,发生了以下事件:
事件 1:在安装某台设备的滚动轴承时,安装人员均匀的升高轴承的温度至 180℃,安装完成进行试运行时发现该轴承出现了变形。
事件 2:在对某球磨机的基础进行验收时,发现该基础采用的是素混凝土基础,施工单位认为不妥,提出了改进方案。
1.该机电安装公司的工程项目包含哪些承包内容?
2.指出工序中的关键工作,计算原计划总工期是多少天;在发生变化的情况下,实际工期为多少天?
3.施工单位就上述情况中哪些内容可以向业主提出工期补偿?实际工期为多少天?安装单位得到的工期提前奖是多少?
4.事件 1 中,分析轴承变形的原因,滚动轴承的装配方法有什么?
5.事件 2 中,施工单位为什么认为不妥,应如何改进。
参考答案:↓
解析:
1.包含:设计、设备和材料采购、土建和安装施工、试运行直至投产运行(无负荷试运行、负荷试运行直至达产达标交钥匙)。
2.关键工作是:a、e、h、i、j,
原计划总工期=19+18+30+28+35= 130 天,
分析背景:
工作e属于关键工作,因业主原因延误3天,需由业主补偿工期
工作h属于关键工作,因业主原因延误3天,需由业主补偿工期
工作i属于关键工作,因公网停电延误1天,需顺延工期
工作j属于关键工作,因安装单位采取加快进度的措施,缩短 4 天
新合同工期为 130+7=137 天。
实际工期为 19+(18+3)+(30+3)+(28+1)+(35-4)=133 天。
实际总工期为 133 天。
3.工期补偿。
理论上由于非施工单位原因造成的工期延期,业主应给予补偿:
1)因业主原因 c 工作补偿 2 天、e 工作补偿 3 天,h 工作补偿 3 天;
2)因公网停电 f 工作补偿1 天,i 工作补偿 1 天;
但是由于非施工单位原因造成的各项工作延误,并未改变原网络计划的关键线路。
c 工作和 f 工作不在关键线路上,偏差没有大于总时差,关键线路没有变化,时间延误不影响工期;
e、h 和 i 工作在关键线路上,偏差出现在关键线路上,无论大小都会影响总工期,时间延误影响工期,可顺延 3+3+1=7 天。
新合同工期为 130+7=137 天。
实际工期为 19+(18+3)+(30+3)+(28+1)+(35-4)=133 天。
提前奖:(137-133)x5000=20000 元。
4.轴承变形的原因是加热温度过高,要求不应高于 120℃。
滚动轴承的装配方法有压装法和温差法。
5.素混凝土适用于承受荷载较小、变形不大的设备基础,而球磨机属于运转时振动较大的大型动力设备,故不应采用素混凝土。应采用桩基础。
