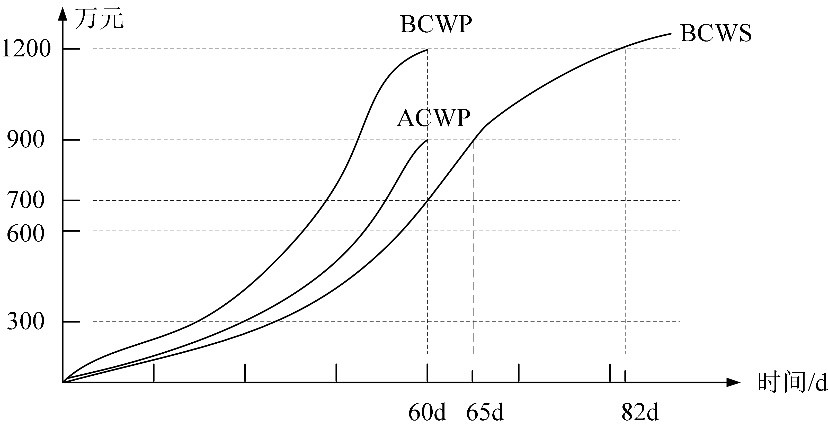

项目部采取措施,调整进度计划,采用赢得值法监控项目的进度和费用,绘制了项目执行60d的项目赢得值分析法曲线图。





根据赢得值分析法曲线图,指出项目进度在第60d时,是超前或滞后了多少万元?若用时间表达,是超前或滞后了多少天?指出第60d时,项目费用是超支或节余了多少万元?



知识点:1H420000 机电工程项目施工管理


参考答案:↓


解析:

【答案】项目进度超前BCWP-BCWS=500万元,超前22天

项目费用节余BCWP-ACWP=300万元
