A安装公司承包某分布式能源中心的机电安装工程,工程内容有:三联供(供电、供冷、供热)机组、配电柜、水泵等设备安装和冷热水管道、电缆排管及电缆施工。
A安装公司项目部进场后,编制了施工进度计划(见表8)、预算费用计划和质量预控方案。
在施工中发生了以下事件:
事件1:项目部将2000m电缆排管施工分包给B公司,预算单价为120元/m,在3月22日结束时检查,B公司只完成电缆排管施工1000m,但支付给B公司的工程进度款累计已达160000元,项目部对B公司提出警告,要求加快施工进度。
事件2:在热水管道施工中,按施工图设计位置施工,碰到其他管线,使热水管道施工受阻,项目部向设计单位提出设计变更,要求改变热水管道的走向,结果使水泵及管道安装工作拖延到4月29日才完成。

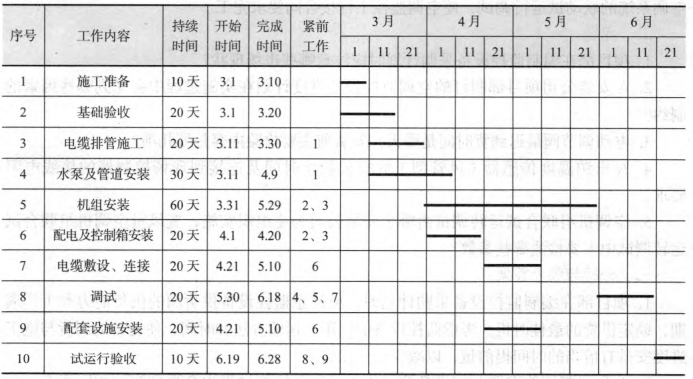

表8 施工进度计划
1.针对事件1,计算电缆排管施工的费用绩效指数CPI和进度绩效指数SPI。是否会影响总施工进度?
2.在事件2中,项目部应如何变更图纸?水泵和管道安装施工进度偏差了多少天?是否大于总时差?
参考答案:↓
解析:
1.已完工程预算费用BCWP=1000m×120元/m=120000元,
计划工程预算费用BCWS=1200m×120元/m=144000元,
费用绩效指数CPI=BCWP/ACWP=120000/160000=0.75,
进度绩效指数SPI= BCWP/BCWS=120000/144000=0.83,
CPI和SPI都小于1,电缆排管施工进度已落后,并在关键线路上,会影响总施工进度。
2.事件2中,项目部应填写设计变更单,交建设(监理)单位审核后送设计单位进行设计变更。水泵及管道安装施工进度偏差了20天,其总时差有50天,进度偏差小于总时差。
