A公司承包一个10MW光伏发电、变电和输电工程项目。该项目工期150天,位于北方某草原,光伏板金属支架采用工厂制作现场安装,每个光伏发电回路(660VDC,5kW)用二芯电缆接至直流汇流箱,由逆变器转换成0.4kV三相交流电,通过变电站升至35kV,用架空线路与电网连接。

A公司项目部进场后,依据合同、设计要求和工程特点编制了施工进度计划、施工方案、安全技术措施和绿色施工要点。在10MW光伏发电工程施工进度计划(见表4)审批时,A公司总工程师指出项目部编制的进度计划中某二个施工内容的工作时间安排不合理,不符合安全技术措施要求,容易造成触电事故,施工内容调整后审批通过。

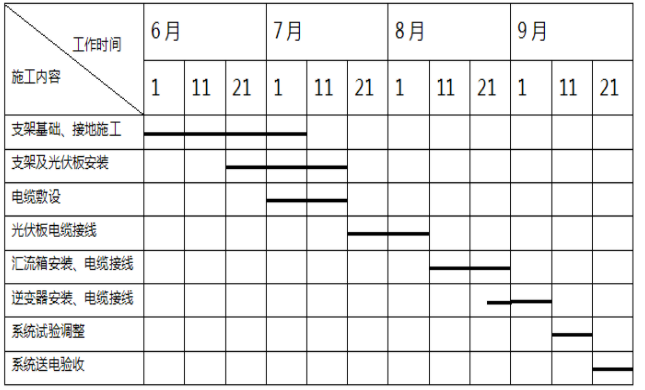

表4  10MW光伏发电工程施工进度计划



项目部应如何调整施工进度计划(表4)中施工内容的工作时间?为什么说该施工安排容易造成触电事故?



知识点:1H420000 机电工程项目施工管理


参考答案:↓


解析:

【答案】

10MW光伏发电工程施工进度计划调整;应先安装汇流箱及电缆接线工作(7月21日~8月10日),后安装光伏板电缆接线工作(8月11日~8月31日);因为光伏板为电源侧,连接后电缆为带电状态(660VDC),在后续的电缆施工和接线中容易造成触电事故。
