某安装公司分包一商务楼(1~5层为商场,6~30层为办公楼)的变配电工程。工程的主要设备(三相干式电力变压器、手车式开关柜和抽屉式配电柜)由业主采购,设备已运达施工现场。其他设备、材料由安装公司采购,合同工期为60天,并约定提前1天奖励5万元人民币,延迟1天罚款5万元人民币。

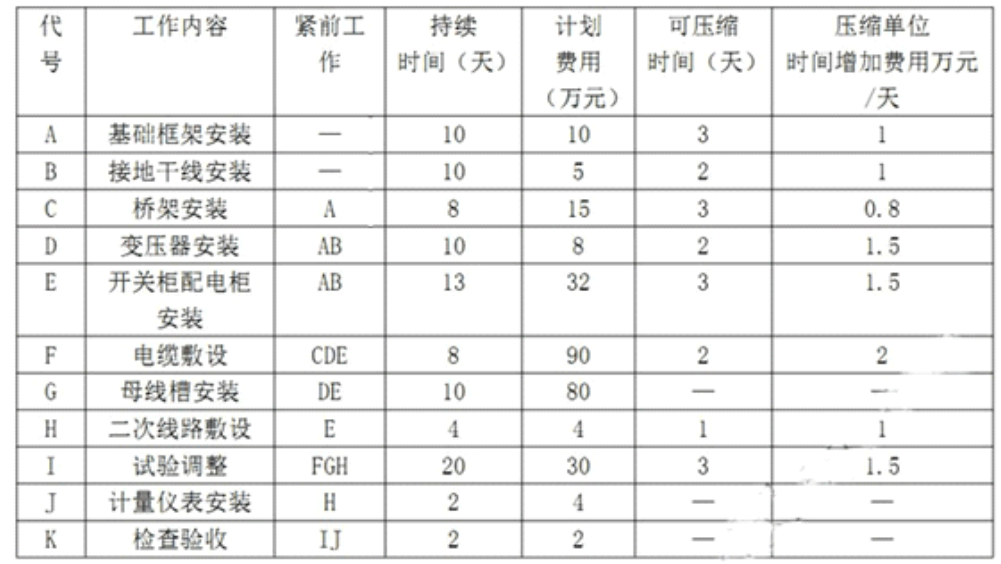

安装公司项目部进场后,依据合同、施工图、验收规范及总承包的进度计划,编制了变配电工程的施工方案、进度计划、劳动力计划和计划费用。项目部施工准备工作用去了5天。当正式施工时,因商场需提前送电,业主要求变配电工程提前5天竣工。项目部按工作持续时间和计划费用(见下表)分析,在关键工作上,以最小的赶工增加费用,在试验调整工作前赶出了5天。

进入试验调整工作时,发现有2台变压器线圈因施工中保管不当受潮,干燥处理用去了3天,并增加费用3万元,项目部又赶工3天。变配电工程最终按业主要求提前5天竣工,验收合格后,资料整理齐全,准备归档。





项目部在哪几项工作上赶工了?并分别列出其赶工天数和增加的费用。



知识点:1H420000 机电工程项目施工管理


参考答案:↓


解析:

【答案】关键工作有:关键工作有A、B (A和B并列)、E、G、I、K;

基础框架安装(A)赶工2天,增加费用1×2=2万元,

接地干线安装(B)赶工2天,增加费用1×2=2万元,

开关柜配电柜安装(E)赶工3天,增加费用1.5×3=4.5万元,

试验调整(I)赶工3天,增加费用1.5×3=4.5万元。
