A公司承担某工业企业压缩机厂房增建工程的设备、工艺管道安装工程。工程内容包括离心式压缩机组、工艺管道、桥式起重机等。其中:蒸汽驱动离心式压缩机组由某国际知名厂家生产,额定转速为9600rpm;桥式起重机,额定起重量20/5t,起升高度25m;主要工艺管道:压缩机输送介质含有H2、CO等气体。主要工艺管道参数见表5。

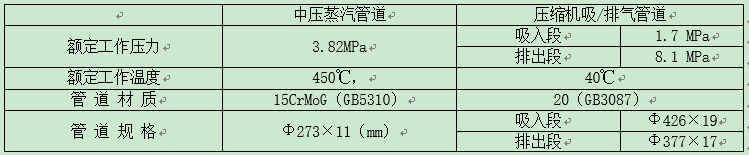

主要工艺管道参数表                      表5

工程开工前,A公司编制完成压缩机厂房的单位工程施工组织设计,编制依据的工程文件有技术协议、主要的材料设备清单和会议纪要等。在报监理工程师审核时以编制依据中工程文件不全面被退回。

1.根据背景给出的内容,判别A单位的施工范围内有哪几类特种设备。

2. 本工程施工组织设计编制所依据的工程文件还包括哪些内容?



知识点:1H420000 机电工程项目施工管理


参考答案:↓


解析:

参考答案

1. 根据背景判别A单位的施工范围内的特种设备有。桥式起重机 、中压蒸汽管道,压缩机吸气/排气管道:

2. 本工程施工组织设计编制所依据的工程文件还应包括施工图纸;设备技术文件(压缩机、起重机)。
