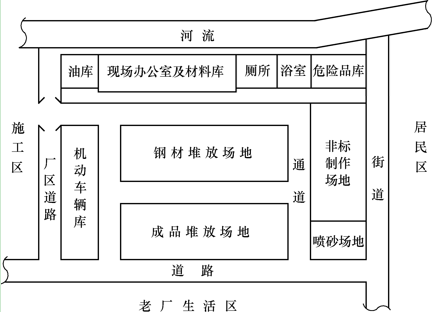

A公司总承包某扩建项目的机电安装工程,材料和设备由建设单位提供。A公司除自己承担主装置区设备安装外,非标制作、安装工程、防腐工程等均分包给具有相应施工资质的B分包商施工。考虑到该地区风多雨少的气候,建设单位将施工区域内紧靠河边的一所弃用学校的二层办公楼提供给A公司项目部,项目部安排二层教学楼的一层作材料工具库,二楼作现场办公室,楼旁临河边修建简易厕所和浴室,污水排入河中,并对其他空地做了施工平面布置,见图4。









开工前,A公司项目部遵循“开源与节流相结合及项目成本全员控制的原则”签订分包合同,制定成本控制目标和措施。施工中由于计划多变、设计变更多,管理不到位等原因,造成工程实际成本严重超过预期。


B分包商在露天采用CO2气体保护焊进行非标结构焊接时,,被A公司质检员制止。非标钢结构制作前,进行了高强度螺栓的检验。




1.项目部的施工平面布置,对安全和环境保护会产生哪些具体危害?

2.施工平面布置应遵循哪些原则?

3.项目部在施工阶段应如何控制成本?

4.说明质检员在露天制作场地制止分包商继续作业的理由。应采取哪些措施以保证焊接质量?



知识点:1H420000 机电工程项目施工管理


参考答案:↓


解析:

1.对安全和环保的具体危害包括:


(1)油库、危险品库与现场办公、生产场地的安全距离不符合规定。


(2)厕所、浴室排出的污水污染河道。


(3)非标准件制作场地离居民区太近,易造成噪声和光污染。


(4)喷砂场地与居民区距离太近,易造成空气(大气)或粉尘污染和噪声污染。


2.施工平面布置遵循原则包括:


⑴ 尽量减少施工用地并应符合节能、环保、安全、消防和文明施工等 要求。


⑵ 总体布局合理,减少设备、材料二次搬运,保证施工道路畅通。


⑶ 施工区域的划分要符合总体施工部署和施工流程的要求,减少相互干扰。


⑷ 利用既有建(构)筑物和既有设施,降低临时设施的建造费用。


⑸ 临时设施设置应方便生产和生活,生产区、办公区和生活区按规定分开设置。


3.施工阶段成本控制包括:分解落实计划成本,核算实际成本,成本分析、及时纠偏,注意工程变更及不可预计的因素。


4.制止的理由:因该地区常刮风,露天采用CO2气体保护焊未采取任何防风措施,不能保证焊接质量。


措施:采取有效防风措施,如搭设防风棚;或将组对好的非标构件运到封闭空间内进行焊接。
