A公司以施工总承包方式承接了某医疗中心机电工程项目,工程内容:给水、排水、消防、电气、通风空调等设备材料采购、安装及调试工作。A公司经建设单位同意,将自动喷水灭火系统(包括消防水泵、稳压泵、报警阀、配水管道、水源和排水设施等)的安装、调试分包给B公司。

在自动喷水灭火系统调试阶段,B公司组织了相关人员进行了消防水泵、稳压泵和报警阀的调试,完成后交付A公司进行系统联动试验。但A公司认为B公司还有部分调试工作未完成;自动喷水灭火系统末端试水装置(见图1)的出水方式和排水立管不符合规范规定。B公司对末端试水装置进行了返工,并完成相关的调试工作后,交付A公司完成联动试验等各项工作,系统各项性能指标均符合设计及相关规范要求,工程质量验收合格。

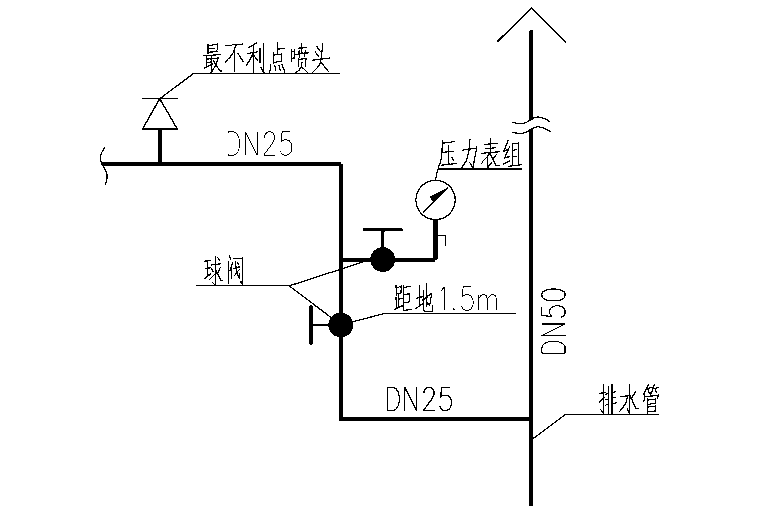

图1  末端试水装置安装示意图


【1】末端试水装置(图1)的出水方式、排水立管存在哪些质量问题?末端试水装置漏装哪个管件?

【2】B公司还有哪些调试工作未完成?

【3】联动试验除A公司外,还应有哪些单位参加?



知识点:1H414000 建筑机电工程施工技术


参考答案:↓


解析:

【1】末端试水装置的出水方式、排水立管有下列质量问题:

①末端试水装置的出水与排水立管直接连接(出水未采用孔口出流方式);

②排水立管50mm小于规范规定(排水立管应不小于75mm)

末端试水装置漏装试水接头。

【2】B公司还有下列调试工作未完成:

①水源测试。

②排水设施调试。

【3】联动试验除A公司外,还应参加的单位有:建设单位,监理单位,设计单位,分包单位(B公司)。
