A安装公司承包某大楼空调设备监控系统的施工。大楼的空调工程由B安装公司施工。主要监控设备有:现场控制器、电动调节阀、风阀驱动器、温度传感器(铂电阻型)等。大楼的空调工程由B安装公司施工。合同约定:全部监控设备由A公司采购,其中电动调节阀、风阀驱动器由B公司安装,A公司检查接线,最后由二家公司实施对空调系统的联动试运行调试。

A公司项目部进场后,依据B公司提供的空调工程施工方案、空调工程施工进度计划(见下表)、设计单位提供的空调机组监控方案(见下图),编制了监控系统施工方案、监控系统施工进度计划和监控设备采购计划。

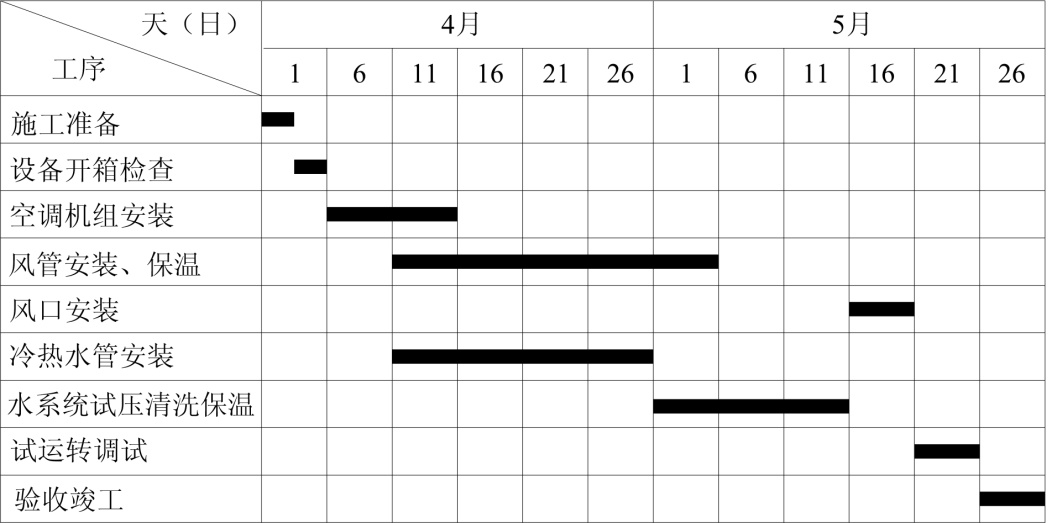

空调工程施工进度计划

空调机组监控方案


[1]A公司采购的电动调节阀最迟的到货时间是哪天?安装前应检验哪几项内容?

[2]依据空调工程施工进度计划,指出温度传感器可以安装的起止时间。说明温度传感器的接线电阻的要求。



知识点:1H414000 建筑机电工程施工技术


参考答案:↓


解析:

【答案】

[1]A公司采购的电动调节阀最迟的到货时间为4月10日,安装前应检查线圈与阀体间电阻,模拟动作试验,压力试验。

[2]依据空调工程施工进度计划,温度传感器可以安装的起止时间5月6日~5月15日,温度传感器的接线电阻应小于1Ω。
