A公司承建某2×300MW锅炉发电机组工程。锅炉为循环流化床锅炉,汽机为凝汽式汽轮机。锅炉的部分设计参数见表5:

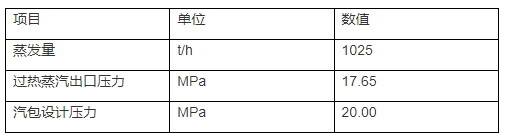

表5 锅炉的部分设计参数
工程所在地的冬季气温会低至-10℃,A公司提交报审的施工组织设计中缺少冬季施工措施,监理工程师要求A公司补充。锅炉受热面的部件材质主要为合金钢和20G,在安装前,根据制造厂的出厂技术文件清点了锅炉受热面的部件数量,对合金钢部件进行了材质复验。
锅炉安装后进行整体水压试验。
(1)水压试验时,在汽包和过热器出口联箱处各安装了一块精度为1.0级的压力表,量程符合要求;在试压泵出口也安装了一块同样精度和规格的压力表。
(2)在试验压力保持期间,压力降Δp=0.2MPa,压力降至汽包工作压力后全面检查:压力保持不变,在受压元件金属壁和焊缝上没有水珠和水雾,受压元件没有明显变形。
[1]锅炉安装环境温度低于多少度时应采取相应的保护措施?A公司是根据哪些技术文件清点锅炉受热面的部件数量?如何复验合金钢部件的材质?
[2]计算锅炉一次系统(不含再热蒸汽系统)的水压试验压力。压力表的精度和数量是否满足水压试验要求?本次水压试验是否合格?
参考答案:↓
解析:
【答案】
[1]锅炉安装环境温度低于0℃时应采取相应的技术措施。
A公司根据下列技术文件清点锅炉受热面的部件数量:
(1)供货清单。(2)装箱单。(3)图纸。
复验合金钢部件的材质的方法:用光谱分析、逐件复验合金钢部件的材质。
【解析】本题考核的是锅炉安装技术规定。根据《水管锅炉第8部分:安装与运行》(GB/T 16507.8—2013)第4.7规定,锅炉安装焊接施工现场应有防风、防雨雪、防潮措施。当环境温度低于0℃或者其他恶劣天气时,应有相应的技术措施。《电力建设施工技术规范》第2部分:锅炉机组(DL 5190.2—2012)中第4.1.3条规定,锅炉钢构架和有关金属在安装前,应根据供货清单、装箱单和图纸清点数量,对主要部件还需做下列检查:用光谱逐件分析复查合金钢零部件;外观检查钢构架及有关金属结构油漆的质量应符合技术协议要求。
[2]锅炉一次系统(不含再热蒸汽系统)的水压试验压力为20MPa×1.25=25MPa。
根据背景资料的描述及相关规定,压力表的精度和数量满足水压试验要求。
根据背景资料的描述及相关规定,本次水压试验合格。
【解析】本题考核的是锅炉安装中的水压试验要求规定。根据《电力建设施工技术规范》第2部分:锅炉机组(DL 5190.2-2012)中第5.7.1条规定,锅炉受热面系统安装完成后,应进行整体水压试验,超过试验压力按制造厂规定执行,若无规定,试验压力应符合下列要求:(1)汽包锅炉一次系统试验压力应为汽包设计压力的1.25倍。(2)直流锅炉一次系统试验压力应为汽包设计压力的1.25倍,且不小于省煤器进口联箱设计压力的1.1倍。因此,该锅炉一次系统(不含再热蒸汽系统)的水压试验压力为:20MPa×1.25=25MPa。第5.7.6条规定,水压试验时,锅炉上应安装不少于两块经过校验合格、精度不低于1.0级的弹簧管压力表,压力表的刻度极限值宜为试验压力的1.5倍~2.0倍。试验压力以汽包或过热器出口联箱处的压力表读数为准。再热器试验压力以再热器出口联箱处的压力表读数为准。因此本案例中的压力表的精度和数量满足水压试验要求。根据第5.7.7条规定,水压试验合格的标准是:受压元件金属壁和焊缝无泄漏及湿润现象;受压元件没有明显的残余变形。因此本案例中水压试验是合格的。
