“微信扫一扫”进入题库练习及模拟考试

一级造价工程师《建设工程案例分析》考试题库(33题)


 某建筑公司(乙方)于某年3月10日与某建设单位(甲方)签订一工程施工合同。合同中有关工程价款及其交付的条款摘要如下:

 合同总价为600万元。其中,工程主要材料和结构件总值占合同总价的60%;预付备料款为合同总价的25%,于开工前10天拨付给乙方;工程进度款由乙方逐月(每月末)申报,经审核后于下月10日前支付;工程竣工并交付竣工结算报告后30日内,支付工程总价款的95%,留5%作为工程质量保证金,保修期满后全部结清。

 合同中有关工程工期的规定:4月1日开工,9月20日竣工。工程款逾期支付,按每日0. 3%的利率计息。逾期竣工,按每日1000元罚款。根据经甲方代表批准的施工进度,各月计划完成产值(合同价)见表6-6。

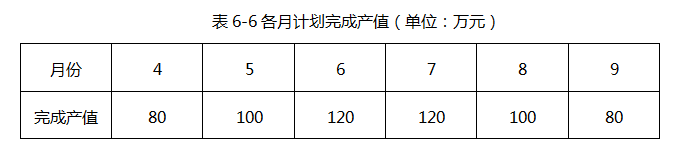

 表6-6各月计划完成产值(单位:万元)

在工程施工至8月16日,因施工设备出现故障停工两天,造成窝工50工日(每工日窝工补偿12. 50元),8月份实际完成产值比原计划少3万元;工程施工至9月6日,因甲方提供的某种室外饰面板材质量不合格,粘贴后效果差,甲方决定更换板材,造成拆除用工60工日(每工日工资19. 50元),机械多闲置3个台班(每闲置台班按400元补偿),预算外材料费损失5万元,其他费用损失1万元,重新粘贴预算价10万元,因拆除、重新粘贴使工期延长6天。最终工程于9月29日竣工。

1.请按原施工进度计划为甲方制订拨款计划。

2.乙方分别于8月20日和9月20日提出延长工期和费用补偿要求。请问该两项索赔能否 成立?应批准的延长工期为几天?费用补偿为多少万元?

⒊ 8月份和9月份,工程结算款分别为多少(9月进行竣工结算)?



知识点:第六章 工程结算与决算


参考答案:见解析


解析:

问题1:

 预付工程款:M=600×25%=150(万元)

 起扣点:T=P-M / N=600-150/ 60%=350(万元)

 各月进度款:

1)4月份计划完成产值80万元,拨款80万元,累计拨款80万元。

 2)5月份计划完成产值100万元,拨款100万元,累计拨款180万元。

 3)6月份计划完成产值120万元,拨款120万元,累计拨款300万元。

 4)7月份计划完成产值120万元,由于120万元+300万元=420万元>350万元,所以扣预付款=(420-350)×60%=42(万元)

 拨款=120-42=78(万元)

 累计拨款=378(万元)

 5)8月份计划完成产值100万元,所以

 扣预付款=100×60 % =60(万元)

拨款=100-60=40(万元)

 累计拨款=418(万元)

6)9月份计划完成产值80万元,所以

 扣预付款=80×60 % =48(万元)

 扣保修金=600×5 %=30(万元)

 拨款=80-48-30=2(万元)

 累计拨款=420(万元)

 7)保修期满后,将保修金30万元扣除实际保修金支出后的余额加上银行同期存款利息退还给乙方。

 将上述计算过程整理后填写完成的拨款计划表见表6-14。

表6-14拨款计划表

注:保修期满后,将保修金30万元扣除实际保修金支出后的余额加银行同期存款利息退还给乙方。

【考查知识点】工程价款支付

 问题2:

 两项索赔中,前一项索赔不能成立(乙方自身原因造成的);后一项索赔成立(甲方原因造成的)。应批准的工期顺延时间为6天。

 应批准的费用索赔=60×19.50+3×400+50000+10000+100000=162370(元)=16.237(万元)

【考查知识点】工期索赔、费用索赔

 问题3:

 8月份工程款=(100-3)×(1-60%)=38.8(万元)

 9月份工程款=83+16.237-83×60%-(600+16.237)×5%-(9-6)×0.1=18.325(万元)

【考查知识点】工程价款计算

进入考试题库
