某项目按照合同示范文本签订了合同,其中有部分条款如下:

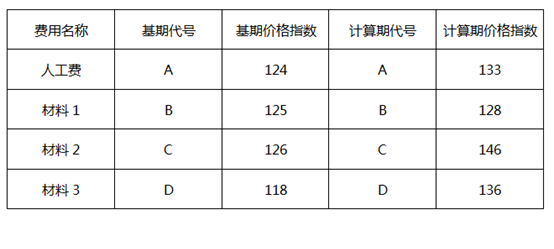

1.工程合同价2000万元,工程价款按照调值公式计算,其中人工费可调,占工程价款35%,材料费中有3种可调,材料1占20%,材料2占15%,材料3占15%,价格指数见表。

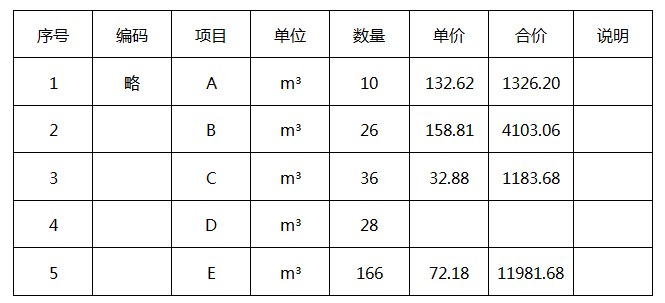

2.投标书中部分分部分项清单报价如下:
规费按照分部分项清单价的5%计取,税金税率3.41%。
结算时,承包方提出,原来的报价单有误,D工作没有报价, 但是实际中的D工作已经完成,在施工前曾口头告知监理,现在除要求按调值公式计算结算价之外,需要增补D的报价,由于原报价有误,所以承包方准备放弃该部分的调值,D工作原拟定的清单的综合单价为88.65元。
1.请用调值公式法计算调整后的结算价。增加了多少?
2.请问针对清单的D工作,承包方拟提出多少价款?
3.请问针对清单的D工作,造价工程师是否批准承包方提出价款,为什么?
(计算结果保留两位小数)
参考答案:见解析
解析:
问题1:
用调值公式法进行结算,结果如下:
P=P0×(a0+a1A/A0+a2B/B0+a3C/C0+a4D/D0)
=2000×(0.15+0.35A/A0+0.20B/B0+0.15C/C0+0.15D/D0)
=2000×(0.15+0.35×133/124+0.20×128/125+0.15×146/126+0.15×136/118)
=2000×(0.15+0.375+0.205+0.174+0.173)=2000×1.077=2153.76(万元)
调值结果为2153.76万元,即增加153.76万元。
【考查知识点】价格调整公式
问题2:
针对清单的D工作,承包方拟提出价款:
补偿价款:28×88.65×(1+5%)×(1+3.41%)=2695.19元
【考查知识点】工程价款计算
问题3:
造价工程师不予批准。
理由:(1)按照《建设工程工程量清单计价规范》填表须知规定:工程量清单计价格式中列明的所有需要填报的单价和合价,投标人均应填报,未填报的单价和合价,视为此项费用已包含在工程量清单的其他单价和合价中。
(2)虽然承包方就此事向监理工程师请示过,但是因为是口头请示,没有证据表明监理工程师和发包方同意补偿该费用。
【考查知识点】合同价款调整
