某工程项目由A、B、C三个分项工程组成,采用工程量清单招标确定中标人,合同工期5个月。各月计划完成工程量及综合单价见表5-1,

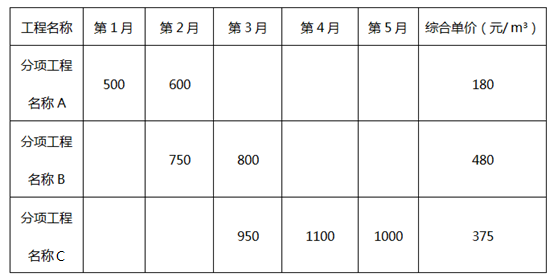

表5.1   各月计划完成工程量及综合单价表

承包合同规定:

1.开工前发包方向承包方支付分部分项工程价款的15%作为材料预付款。预付款从工程开工后的第2个月开始分3个月均摊抵扣。

2.工程进度款按月结算,发包方每月支付承包方应得工程款的90%。

3.措施项目工程款在开工前和开工后第1个月末分两次平均支付。

4.分项工程累计实际完成工程量超过计划完成工程量的10%时,该分项工程超出部分的工程量的综合单价调整系数为0.95。

5.措施项目费以分部分项工程费用的2%计取(施工过程中不做调整),其他项目费20.86万元,规费综合费率3.5%(以分部分项工程费、措施项目费、其他项目费之和为基数),税金率3.35%。

1.工程合同价为多少万元?
2.列式计算材料预付款、开工前承包商应得措施项目工程款。
3.根据表5.2计算第1、2月造价工程师应确认的工程进度款各为多少万元?
表5.2 第1、2、3月实际完成的工程量表
(计算结果均保留两位小数)




知识点:第六章 工程结算与决算


参考答案:见解析


解析:

问题1:

分部分项工程费用:

[(500+600)×180+(750+800)×480+(950+1100+1000)×375 ]÷10000

=208.58(万元)

措施项目费:208.58×2%=4.17(万元)

其他项目费:20.86(万元)

工程合同价:(208.58+4.17+20.86)×(1+3.5%)×(1+3.35%)

=233.61×1.035×1.0335=249.89(万元)

评分说明:工程合同价单位不正确扣0.5分;结果未保留2位小数扣0.5分。工程合同价合并计算,结果正确,得满分,结果不正确,不得分。

【考查知识点】合同价款

问题2:

材料预付款:208.58×(1+3.5%)×(1+3.35%)×15%=33.47(万元)

开工前承包商应得措施项目工程款:

4.17×(1+3.5%)×(1+3.35%)×50%×90%=2.01(万元)

【考查知识点】合同价款

问题3:

第1月:

[630×180×(1+3.5%)×(1+3.35%)×90%+41700×50%×(1+3.5%)×(1+3.35%)×90%]÷10000=12.92(万元)

第二月:

A分项工程量:630+600=1230m3

(1230-1100)÷1100(0.5分)=11.82%>10%

[1230-1100×(1+10%)]×180×0.95+580×180

= 107820.00(元)

B分项:750×480=360000.00(元)

合计:[(107820+360000)×(1+3.5%)×(1+3.35%)×90%-334700÷3]÷10000

    =33.88(万元)

【考查知识点】合同价款结算
