某工程通过采用清单规范公开招标,业主和施工单位签订的承包合同工期为20个月。在清单中的其他项目清单的计日工中,人工工日综合单价为100元,某施工机械综合单价为1000元。合同约定,管理费率为10%,利润率为6%,规费以分部分项清单、措施费清单、其他项目清单合计为基数,规费费率为5%,上述清单费用中的人、材、机费用价格均为不含增值税可抵扣进项税额的价格。增值税率为不含税分部分项工程费、措施项目费、其他项目费和规费之和的11%。在工程开工之前,承包单位向监理机构提交了施工进度计划,各工作均匀速进行(见图4.1),并得到批准。

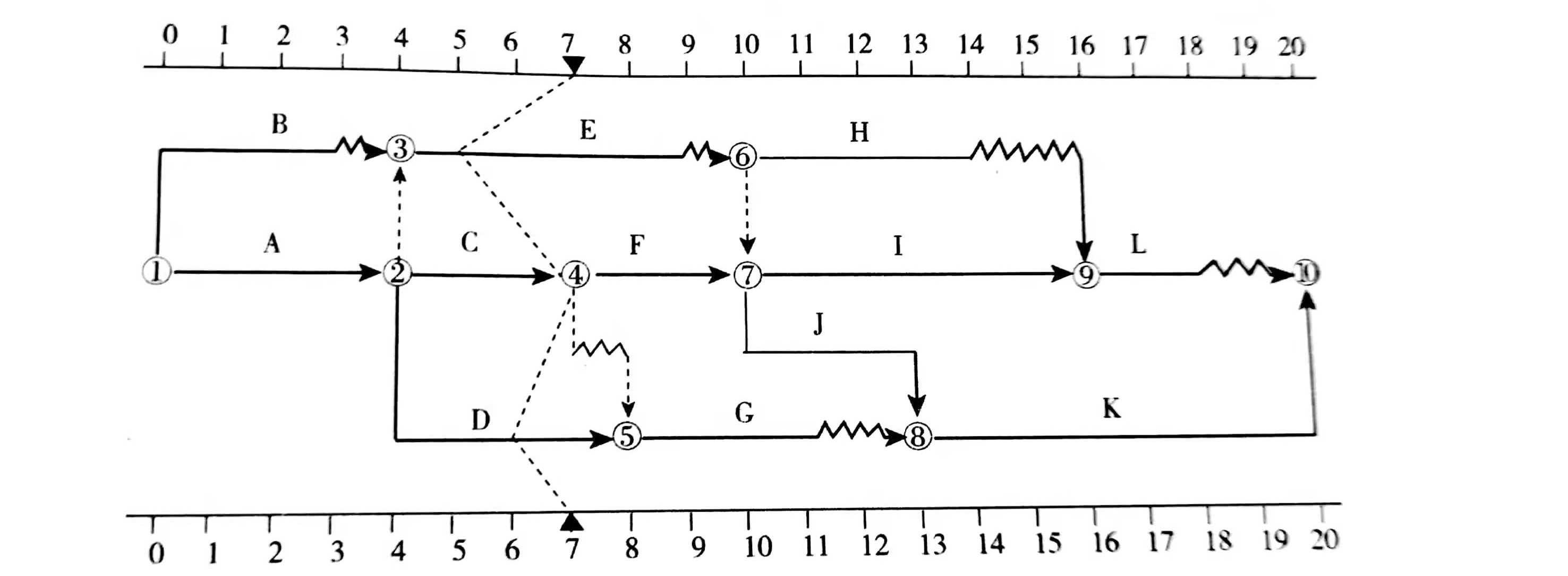

图4.1 施工进度计划(单位:月)
当工程进行到第7个月末时,进度检查绘出的实际进度前锋线如图4.1所示。
工作E和工作F于第10个月末完成以后,业主决定对工作K进行设计变更,变更设计图纸于第13个月末完成。
工程进行到第12个月末时,进度检查发现:①工作H刚刚开始;②工作I仅完成了1个月的工作量;③工作J、工作G均已完成。
经过施工单位的努力,在第13个月月底工作进度恢复了正常。
从第15个月开始,建设单位应政府部门的要求,义务建设某市容工程,经和施工单位协商,由施工单位另行组织资源施工,共用100个工日,A施工机械10个台班。费用取自计日工标准。
在第16个月,当地发生了较强烈的地震,震后检查,建筑主体受到损害,修复费用为100万元,现场的施工单位临时用房费用为10万元,现场的永久道路受损,修复费用为5万元。施工人员受伤,治疗费为8万元。由于地震影响,现场修复等共计消耗时间1个月。(该事件费用均已包含税金等所有费用)
1.为了保证本工程的建设工期,在施工进度计划中应重点控制哪些工作?
2.根据第7个月末工程施工进度检查结果,分别分析工作E、工作C、工作D的进度情况及对其紧后工作和工期产生什么影响。
3.根据第12个月末进度检查结果,绘出实际进度前锋线。此时预计工期为多少个月?
4.由于工作J、工作G完成后工作K的施工图纸未到,工作K无法在第12个月末开始施工,承包单位就此向业主提出了费用索赔。该项索赔能否被批准?为什么?
5.对于参加市容工程建设,施工单位可以索赔多少费用?
6.对于地震导致的损失,业主和施工单位应如何分担?
7.因为施工单位原因终止合同,按照清单规范规定应如何处理?
参考答案:见解析
解析:
问题1:
重点控制的工作为:A、C、F、J、K。
【考查知识点】时标网络计划
问题2:
工作E拖后2个月,其自由时差为1个月,故对工作H、I、J的最早开始时间会产生影响,其总时差为1个月,会影响总工期1个月。
工作C进度与计划一致,按计划已完成,故不会对其紧后工作F、G和总工期造成影响。
工作D拖后1个月,其自由时差为零,会对其紧后工作G的最早开始时间产生影响,其总时差为2个月,不会影响总工期。
【考查知识点】时标网络计划
问题3:
施工进度计划如图4.2所示(图中虚线为实际进度前锋线)。
图4.2 施工进度计划(单位:月)
此时总工期为19个月。
【考查知识点】实际进度前锋线的绘制
问题4:
该项索赔应不予批准。因为按照批准的进度计划,业主针对工作K设计变更的出图时间,并未影响工作K按原计划的最早开始时间,工作J的提前是总承包单位自己的工作安排,业主并未有延误工期的过错,故索赔不能成立。
【考查知识点】费用索赔
问题5:
对于参加市容工程建设,施工单位可以索赔费用:(100×100+10×1000)×(1+5%)×(1+11%)=23310.00(元)。
【考查知识点】费用索赔
问题6:
业主负责的费用:建筑主体受到损害,修复费用100万元,现场的永久道路受损,修复费用5万元。
业主负责的工期:由于地震影响,现场修复等共计消耗时间1个月。
施工单位负责的费用:现场的施工单位临时用房10万元;施工人员受伤,治疗费8万元。
【考查知识点】不可抗力造成的工期索赔和费用索赔
问题7:
因承包人违约解除合同的,发包人应暂停向承包人支付任何价款。发包人应在合同解除后28天内,核实合同解除时承包人已完成的全部合同价款以及按施工进度计划已运至现场的材料和工程设备货款,按合同约定核算承包人应支付的违约金以及造成损失的索赔金额,并将结果通知承包人。发承包双方应在28天内予以确认或提出意见,并应办理结算合同价款。如果发包人应扣除的金额超过了应支付的金额,承包人应在合同解除后的56天内将其差额退还给发包人。发承包双方不能就解除合同后的结算达成一致的,按照合同约定的争议解决方式处理。
【考查知识点】合同解除
