一级造价工程师《建设工程案例分析》考试题库(33题)

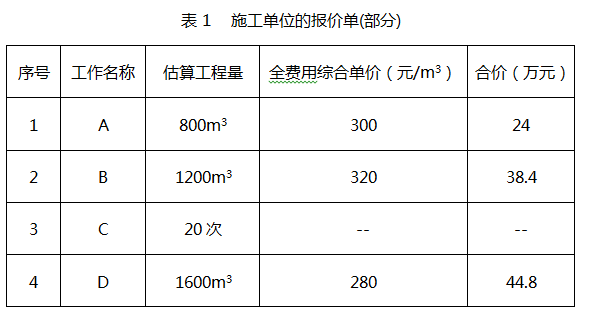

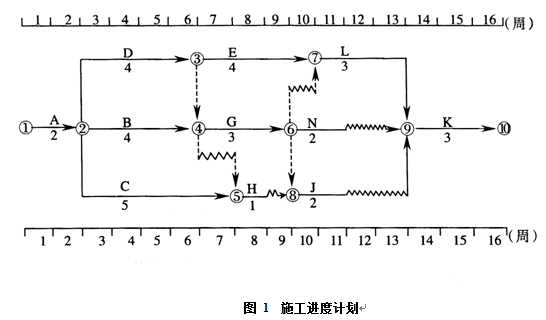

某工程的施工合同工期为16周,项目监理机构批准的施工进度计划如图1所示(时间单位:周)。各工作均按匀速施工。施工单位的报价单(部分)见表1。



工程施工到第4周时进行进度检查,发生如下事件:

事件1:A工作已经完成,但由于设计图纸局部修改,实际完成的工程量为840m3,工作持续时间未变。

事件2:B工作施工时,遇到异常恶劣的气候,造成施工单位的施工机械损坏和施工人员窝工,损失1万元,实际只完成估算工程量的25%。

事件3:C工作为检验检测配合工作,只完成了估算工程量的20%,施工单位实际发生检验检测配合工作费用5000元。

事件4:施工中发现地下文物,导致D工作尚未开始,造成施工单位自有设备闲置4个台班,台班单价为300元/台班、折旧费为100元/台班。施工单位进行文物现场保护的费用为1200元。

事件5:第8周末,由于业主未及时提供图纸,E工作无法开始工作,图纸到第10周末才提供给承包商,但是施工单位的机具在第九周末出现故障,到第11周末才修好,E工作开始工作。

1.根据第4周末的检查结果,在图1上绘制实际进度前锋线,逐项分析B、C、D三项工作的实际进度对工期的影响,并说明理由。

2.若施工单位在第4周末就B、C、D出现的进度偏差提出工程延期的要求,工程师应批准工程延期多长时间?为什么?

3.施工单位是否可以就事件2、4提出费用索赔?为什么?可以获得的索赔费用是多少?

4.事件3中C工作发生的费用如何结算?

5.前4周施工单位可以得到的结算款为多少元?

6. 对于事件5,施工单位提出工期索赔,工程师应批准工程延期多长时间?为什么?



知识点:第五章 工程合同价款管理


参考答案:见解析


解析:

问题1:

(1)实际进度前锋线如下图所示。

(2)B工作拖后1周,不影响工期,因B工作总时差为1周。

(3)C工作拖后1周,不影响工期,因C工作总时差为3周。

(4)D工作拖后2周,影响工期2周,因D工作总时差为0(D工作为关键工作)。

【考查知识点】实际进度前锋线

问题2:

批准工程延期2周;

理由:施工中发现地下文物造成D工作拖延,不属于施工单位原因。

【考查知识点】工期赔偿

问题3:

(1)事件2不能索赔费用,因异常恶劣的气候属于不可抗力造成施工单位机械损坏和施工人员窝工的损失不能索赔。

(2)事件4可以索赔费用,因施工中发现地下文物属非施工单位原因。

(3)可获得的费用为4台班×100元/台班+1200元=1600元。

【考查知识点】费用赔偿

问题4:

不予结算,因施工单位对C工作的费用没有报价,故认为该项费用已分摊到其它相应项目中。

【考查知识点】工程价款结算

问题5:

施工单位可以得到的结算款为:

A工作:840m³×300元/m³=252 000元

B工作:1200m³×25%×320元/m³=96 000元

D工作:4台班×100元/台班+1200元=1600元

小计:252 000元+96 000元+1600元=349 600元

【考查知识点】工程价款结算

问题6:

工程师应批准工程延期2周。

因为E工作是关键工作,第8周末业主未及时提供图纸,直到第10周末提供,导致E工作在第9、10周无法开始工作是业主的责任,虽然期间施工单位的机具在第9周末出现故障,但业主是“初始延误”者,应承担第9、10周共2周的工期赔偿。第11周末施工单位的机具才修好,责任在乙方,不予补偿。

【考查知识点】工期赔偿
