“微信扫一扫”进入题库练习及模拟考试
Ⅱ.管道安装工程
1.某办公楼卫生间给排水系统工程设计,如图6.Ⅱ所示。给水管道系统及卫生器具有关分部分项工程量清单项目的统一编码,见下表:
2.某单位参与投标一碳钢设备制作安装项目,该设备净重1000kg,其中:设备筒体部分净重750kg,封头、法兰等净重为250kg。该单位根据类似设备制作安装资料确定本设备制作安装有关数据如下:
(1)设备筒体制作安装钢材损耗率为8%,封头、法兰等钢材损耗率为50%。钢材平均价格为6000元/t,其他辅助材料费为2140元。
(2)基本用工:基本工作时间为100小时,辅助工作时间为24小时,准备与结束工作时间为20小时,其他必须耗用时间为工作延续时间的10%。其他用工(包括超运距和辅助用工)为5个工日。人工幅度差为12%。综合工日单价为50元。
(3)施工机械使用费为2200元。
(4)企业管理费、利润分别按人工费的60%、40%计算。
【问题】
1.根据图6.Ⅱ所示,按照《建设工程工程量清单计价规范》及其有关规定,完成以下内容:
(1)计算出所有给水管道的清单工程量,并写出其计算过程;
(2)编列出给水管道系统及卫生器具的分部分项工程量清单项目,编制“分部分项工程量清单表”。
表6.Ⅱ.1 分部分项工程量清单表
2.根据背景2的数据,计算碳钢设备制作安装工程的以下内容,并写出其计算过程:
(1)计算该设备制作安装需要的钢材、钢材综合损耗率、材料费用。
(2)计算该设备制作安装的时间定额(基本用工),该台设备制作安装企业所消耗工日数量、人工费用。
(3)计算出该设备制作安装的工程量清单综合单价。
(计算结果均保留2位小数)

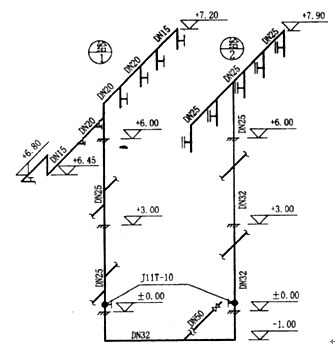

图6.Ⅱ.2 某办公楼卫生间给水系统图(一、二层同三层)

1.图示为某办公楼卫生间,共三层,层高为3m,图中平面尺寸以mm计,标高均以m计。墙体厚度为240mm。
2.给水管道均为镀锌钢管,螺纹连接。给水管道与墙体的中心距离为200mm.。
3.卫生器具全部为明装,安装要求均符合《全国统一安装工程预算定额》所指定标准图的要求,给水管道工程量计算至与大便器、小便器、洗面盆支管连接处止。其安装方式为:蹲式大便器为手压阀冲洗;挂式小便器为延时自闭式冲洗阀:洗脸盆为普通冷水嘴;混凝土拖布池为500×600落地式安装,普通水龙头,排水地漏带水封;立管检查口设在一、三层排水立管上,距地面0.5m处。
4.给排水管道穿外墙均采用防水钢套管,穿内墙及楼板均采用普通钢套管。
5.给排水管道安装完毕,按规范进行消毒、冲洗、水压试验和试漏。
参考答案:见解析
解析:
问题1:
给水管道工程量的计算:
(1)DN50的镀锌钢管工程量的计算式:
1.5+(3.6-0.2)=1.5+3.4=4.90(m)
(2)DN32的镀锌钢管工程量的计算式:
(水平管:5-0.2-0.2)+[立管:(左1+0.45)+(右1+1.9+3)]
=4.6+7.35=11.95(m)
(3)DN25的镀锌钢管工程量的计算式:
(立管1:6.45-0.45)+ (立管2:7.9-4.9)+[水平2:(1.08+0.81+0. 54+0.9+0.9)]×3
=6+3+12.75=21.75(m)
(4)DN20的镀锌钢管工程量的计算式:
(立管7.2-6.45) +[水平管(0.69+0.8)+(0.36+0.75+0.75)]×3
=0.75+10.05=10.80(m)
(5)DN15的镀锌钢管工程量的计算式:
[0.91+0.25+(6.8-6.45)+0.75] ×3=2.26×3=6.78(m)
表6.Ⅱ.1 分部分项工程量清单表
问题2:
(1)设备制作安装所需钢材:0.75×(1+8%)+0.25×(1+50%)=1.19(t)
设备制作安装的钢材综合损耗率:(1.19-1)×100%=19.00%
设备制作安装的材料费:1.19×6000+2140=9280.00(元)
(2)该设备制作安装的时间定额
设制作安装设备所用的工作延续时间为x,
即 x=(100+24+20)+10%x
x=160(小时/台)=20(工日/台)
设备制作安装企业所消耗的工日数量是:
(时间定额+其他用工)×(1+人工幅度差)
=(20+5)×(1+12%)=25×1.12=28.00(工日)
该设备制作安装的人工费用是:28×50=1400.00(元)
(3)该设备制作安装工程量清单的综合单价:
人工费+材料费+机械费+企业管理费+利润
=1400+9280+2200+(1400×60%)+(1400×40%)
=1400+9280+2200+840+560=14280.00(元)
