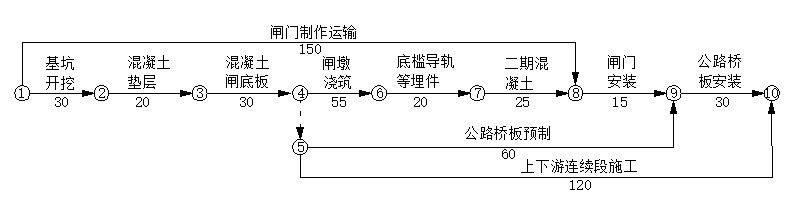

某水闸项目经监理单位批准的施工进度网络图如下图所示(单位:天),合同约定:工期提前奖励标准为10000元/天,逾期违约金标准10000元/天。
在施工中发生如下事件:
事件一:基坑开挖后,发现地质情况与业主提供的资料不符,需要进行处理,致使“基坑开挖”工作推迟10天完成。
事件二:对闸墩浇筑质量进行检查时,发现存在质量问题,需进行返工处理,使得“闸墩浇筑”工作经过60天才完成任务。
事件三:在进行闸门安装时,施工设备出现了故障后需修理,导致“闸门安装”工作的实际持续时间为17天。
事件四:由于变更设计,使得“上下游连接段施工”推迟22天完成。
事件五:为加快进度采取了赶工措施,将“底槛导轨等埋件”工作的时间压缩了8天。
1.指出施工进度计划的计划工期,确定其关键线路。
2.分别说明事件一至事件四的责任方以及对计划工期的影响。
3.综合上述事件,计算该项目的实际工期,应获得多少天的工期补偿,可获得的工期提前的奖励或支付逾期违约金为多少?
参考答案:见解析
解析:
1.(1)施工进度计划工期为225天。
(2)关键线路为:①—②—③—④—⑥—⑦—⑧—⑨—⑩。
2.(1)事件一责任方为业主,因“基坑开挖”为关键工作,故影响计划工期10天。
(2)事件二责任方为施工单位,因“闸墩浇筑”为关键工作,故影响计划工期5天。
(3)事件三责任方为施工单位,因“闸门安装”为关键工作,故影响计划工期2天。
(4)事件四责任方为业主,因“上下游连接段施工”为非关键工作,原有总时差25天,故不影响计划工期。
【名师点拨】本题考查对工期的影响,关键工作影响计划工期,非关键工作看该工作的延期时间和总时差的关系,若延期时间大于总时差,则影响计划工期。
3.该项目的实际工期为234天,应获得10天的工期补偿,可获得工期提前奖励为10000元。
