某中型水闸工程施工招标中,招标文件规定:开标时间为2015年9月21日上午9:00;工程预付款为签约合同价的10%,分2次平均支付,第1次支付前,承包人需提供同等额度的工程预付款保函,当进场施工设备价值超过第2次工程预付款额度时,支付第2次工程预付款,施工围堰由施工单位负责设计,报监理单位批准。

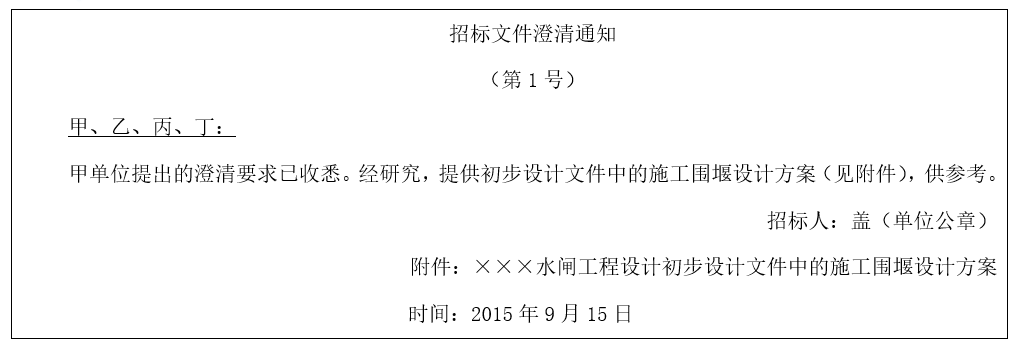

本次共有甲、乙、丙、丁4家投标人参加投标。投标过程中,甲要求招标人提供初步设计文件中的施工围堰设计方案。为此,招标人发出招标文件澄清通知见表1:

经评审,乙中标,签约合同价为投标总价,其投标报价汇总表见表1:

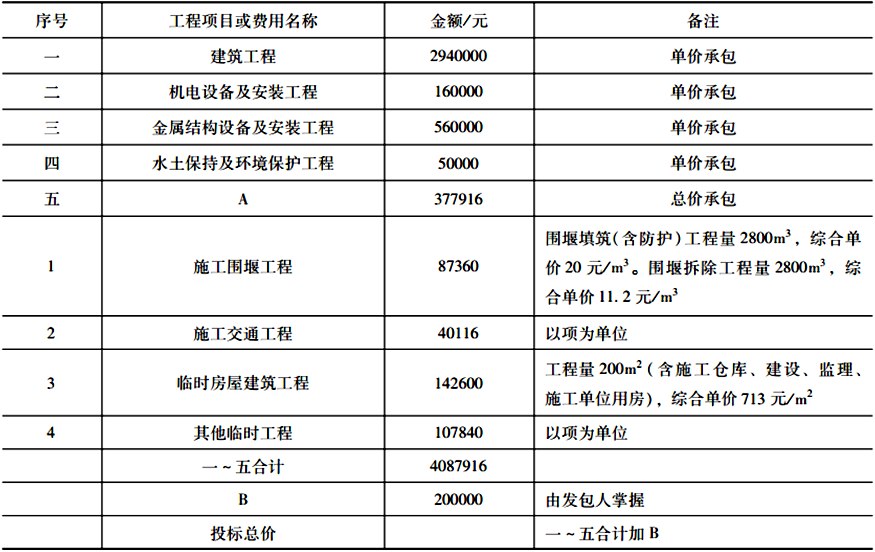

投标报价汇总表    表1


实施过程中,乙直接采用初步设计文件中的施工围堰设计方案,经监理单位批准后施工,围堰运行中出现险情,需加固,乙向项目法人提出索赔。

1.指出招标文件澄清通知中的不妥之处。
2.指出乙的投标报价汇总表中,A、B所代表的工程项目或费用名称以及投标总价。(保留两位小数)
3.指出预留B的目的和使用B的估价原则。
4.本合同乙提交的工程预付款保函额度为多少?(保留两位小数)5.乙的索赔要求是否合理?为什么?



知识点:第二部分 水利水电工程项目施工管理


参考答案:见解析


解析:

1.招标文件澄清通知中的不妥之处。

(1)澄清泄露甲、乙、丙、丁名称不妥;

(2)澄清泄露问题来源为甲不妥;

(3)发送的时间不妥(或:应在提交投标文件截止日期至少15日前,发出澄清通知)。

【名师点拨】本题考查施工招标的主要管理要求,招标文件的澄清和修改通知将在投标截止时间15天前以书面形式发给所有购买招标文件的投标人,但不指明澄清问题的来源。

不能泄露甲、乙、丙、丁名称是为了防止串标。

2.乙的投标报价汇总表中,A、B所代表的工程项目或费用名称如下:

 (1)A代表施工临时工程(或临时工程);

 (2)B代表备用金(或暂列金额);

乙的投标总价为4292311.80元(4087916元+204395.80元)。

3. 暂列金额是为发生工程变更而预留的金额。

变更估价的原则:

(1)已标价工程量清单中有适用于变更工作的子目的,采取该子目的单价

(2)已标价工程量清单中无适用于变更工作的子目,但有类似子目的,可在合理范围内参考类似子目的单价,由监理人商定或确定变更工作的单价。

(3)已标价工程量清单中无适用或类似子目的单价,可按照成本加利润的原则,由监理人商定或确定变更工作的单价。

【名师点拨】本题考查变更估价的原则,为常考内容,需熟练掌握。

4.本合同乙提交的工程预付款保函额度为:4292311.80元×10%×50%=214615.59元。

5.乙的索赔要求不合理。

理由:根据招标文件规定,施工围堰由承包人负责设计,招标人提供的初步设计文件中的施工围堰设计方案仅供参考;监理人的批准不免除承包人的责任。
