某省堤防工程为3级,新建堤防填筑土料为黏性土,最大干密度为1.69g/cm3,最优含水率为19.3%,设计压实干密度为1.56g/cm3。该堤防工程项目划分为一个单位工程,5个分部工程。某省水利水电建筑安装工程总公司承建该工程第Ⅱ标段。第Ⅱ标段为该工程的一个分部工程,堤防长度2.5km,土方填筑量50万m3;其中编号为CS—Ⅱ—016的单元工程桩号为CS10+000—CS10+100,高程为▽18.5m~▽18.75m,宽度为40m,土方填筑量为1000m3。施工过程中发生了如下事件:
事件1:施工单位于当年12月进场,当地气温在-5℃左右。土方填筑前,施工单位按照强制性标准的要求对堤基进行了处理。

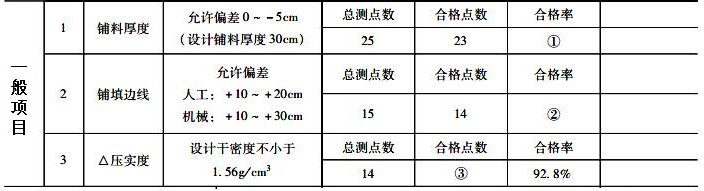

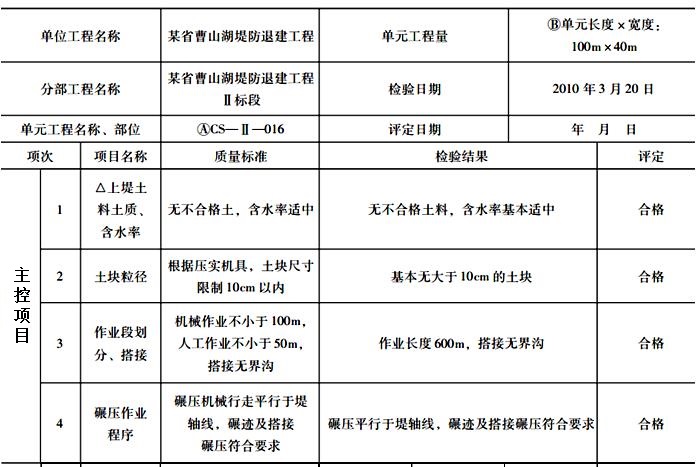

事件2:施工单位按照《水利水电工程单元工程质量验收评定标准》(堤防工程)(SL 634—2012)的规定,对CS—Ⅱ—016单元工程质量进行了检查和检测,相关结果填于表1中。
注:① 检验日期为终检日期,由施工单位负责填写;
② 评定日期由项目法人(监理单位)填写;
③ 标△者为主要检查或检测项目。
事件3:该分部工程施工结束后,根据《水利水电工程施工质量检验与评定规程》(SL 176—2007)的规定,对该分部工程质量进行了评定,质量结论如下:该分部工程质量所含418个单元工程质量全部合格,其中276个单元工程质量等级优良,主要单元工程和重要隐蔽单元工程质量优良率为86.6%,且未发生过质量事故。经施工单位自评,监理单位复核,工程质量和安全监督机构核定,本分部工程质量等级为合格。
事件4:该单位工程完工后,项目法人主持进行了单位工作验收。验收工作组由项目法人、勘测、设计、监理、施工、质量和安全监督机构、运行管理单位、法人验收监督管理机关等单位的代表组成。
1.指出堤防工程划分为单位工程、分部工程的原则。
2.根据事件1中当地气温在-5℃时应编制冬期施工作业计划,还应制订哪些安全措施。指出堤基清理的范围。
3.改正表1中 A、B、两项内容填写的不妥之处。
4.根据事件2,指出表1中①②③所代表的数据。
5.根据事件3,分析指出该分部工程质量结论在哪些方面不符合优良等级标准;指出该分部工程质量评定组织的不妥之处。
6.根据事件4,指出该单位工程验收工作组组成方面的不妥之处。
参考答案:见解析
解析:
1.堤防工程按招标标段或工程结构划分单位工程,按长度或功能划分分部工程。
2.(1)还应制订防寒、防毒、防滑、防冻、防火、防爆等安全措施。
(2)地基清理范围包括堤身、铺盖和压载的基面。
3. 应为CS10+000—CS10+100、▽18.5m—▽18.75m。
应为土方填筑量1000m³。
4.①92.0%;②93.3%;③13;
5.该分部工程质量结论不符合优良等级标准的方面包括:
(1)所含单元工程质量的优良等级为66%,未达到70%以上;
(2)主要单元工程和重要隐蔽单元工程质量的优良率为86.6%,未达到90%以上。
该分部工程质量评定组织的不妥之处:
(1)在监理单位复核后,未经项目法人认定;
(2)工程质量和安全监督机构核定。
6.该单位工程验收工作组组成方面的不妥之处:
(1)验收工作组中有质量和安全监督机构、法人验收监督管理机关单位的代表;
(2)验收工作组中还应有主要设备制造(供应)商的代表。
