临南段河道疏浚工程,疏浚河道总长约5km,涉及河道底宽150m,边坡1:4,底高程7.90~8.07m。该河道疏浚工程划分为一个单位工程,包含7个分部工程(河道疏浚水下方为5个分部工程,排泥场围堰和退水口各1个分部工程)。其中排泥场围堰按3级堤防标准进行设计和施工。该工程于2015年10月1日开工,2016年12月底完工。工程施工过程中发生以下事件:
事件1:工程具备开工条件后,项目法人向主管部门提交本工程开工申请报告。
事件2:排泥场围堰某部位围堰存在坑塘,施工单位进行了排水、清基、削坡后,再分层填筑施工,如图4所示。
事件3:河道疏浚工程施工中,施工单位对某单元工程进行了质量评定,如表4所示。
事件4:排泥场围堰分部工程施工完成后,其质量经施工单位自评、监理单位复核后,施工单位报本工程质量监督机构进行了备案。
事件5:单位工程完工后,项目法人组织监理单位、施工单位成立了工程外观质量评定组。评定组由4人组成,其中高级工程师2名,工程师1名,助理工程师1名。竣工验收主持单位发现评定组织工作存在不妥之处并予以纠正。
图4 围堰横断面分层填筑示意图

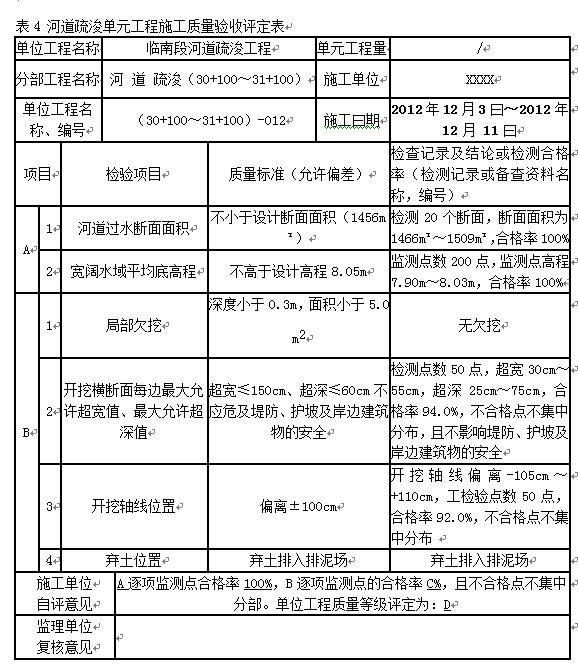

表4 河道疏浚单元工程施工质量验收评定表
1.根据《水利部关于废止和修改部分规章的决定》(水利部令2014年第46号),指出事件1中不妥之处;说明主体工程开工的报告程序和时间要求。
2.根据《堤防工程施工规范》(SL260-2014),指出并改正事件2中图4中坑塘部位在清基、削坡、分层填筑方面的不妥之处。
3.根据《水利水电工程单元施工质量验收评定标准-堤防工程》(SL634-2012),指出事件3表4中A、B、C、D所代表的名称或数据。
4.根据《水利水电工程施工质量检验与评定规程》(SL176-2007)指出事件4中的不妥之处并说明正确的程序。
5.根据《水利水电工程施工质量检验与评定规程》(SL176—2007)有关规定,指出工程外观质量评定组织工作的不妥之处,并提出正确做法。
参考答案:见解析
解析:
1.事件1中项目法人向主管部门提交了本工程开工申请报告不妥。
主体工程开工的报告程序和时间要求。如下:主体工程具备开工条件后方可开工,项目法人或者建设单位应当自开工之日起15个工作日内,将项目开工情况的书面报告报项目主管单位和上一级主管单位备案。
2. 不妥之处一:清基削坡线坡度为1:4,
改正:堤防横断面上的地面坡度陡于1:5时,应将地面坡度削至缓于1:5。
不妥之处二:分层填筑时顺坡填筑
改正:地面起伏不平时,应按水平分层由低处开始逐层填筑,不得顺坡铺填。
【名师点拨】本题考查的是填筑作业面的要求。注意分层填筑和填筑时坡度的要求。
3.A:主控项目;B:一般项目;C:最小为91.0%;D:合格。
4.施工单位自评、监理单位复核后,施工单位报本工程质量监督机构进行了备案不妥。
正确的程序:分部工程质量在施工单位自评后,由监理单位复核,项目法人认定。分部工程的质量验收结论由项目法人报质量监督机构进行核备。
【名师点拨】考查分部工程质量评定工作。注意区分单元工程、重要隐蔽单元工程及关键部位单元工程、分部工程和单位工程的质量评定。
(1)单元(工序)工程质量在施工单位自评合格后,报监理单位复核,由监理工程师 核定质量等级并签证认可。
(2)重要隐蔽单元工程及关键部位单元工程质量经施工单位自评合格、监理单位抽检 后,由项目法人(或委托监理)、监理、设计、施工、工程运行管理(施工阶段已经有 时)等单位组成联合小组,共同检查核定其质量等级并填写签证表,报工程质量监督机构 核备。
(3)分部工程质量,在施工单位自评合格后,报监理单位复核,项目法人认定。分部 工程验收的质量结论由项目法人报质量监督机构核备。大型枢纽工程主要建筑物的分部工 程验收的质量结论由项目法人报工程质量监督机构核定。
(4)单位工程质量,在施工单位自评合格后,由监理单位复核,项目法人认定。单位 工程验收的质量结论由项目法人报质量监督机构核定。
5.不妥之处一:项目法人组织监理单位、施工单位成立了工程外观质量评定组;
正确做法:项目法人组织监理、设计、施工及运行管理等单位成立了工程外观质量评定组。
不妥之处二:评定组由4人组成。
正确做法:大型工程评定组成员应不少于7人。
不妥之处三:助理工程师1名。
改正:评定组成员应具有工程师以上技术职称或相应执业资格。
