某水库大坝工程施工,发包人与投标人签订了施工合同。合同约定:工程合同价为2000万元;若遇物价变动,工程价款采用调值公式动态结算。该工程的人工费占工程价款的35%,水泥占23%,钢材占12%,石料占8%,砂料占7%,不调值费用占15%;开工前业主向承包商支付合同价20%的工程预付款,当工程进度款达到合同价的60%时,开始从超过部分的工程结算款中按60%抵扣工程预付款,竣工前全部扣清;工程进度款逐月结算,每月月中预支半月工程款。其中第一坝段土方填筑工程合同单价中的直接费为7.5元/m3(不含碾压,下同)。列入合同文件的投标辅助资料表(见下表)中所示内容。

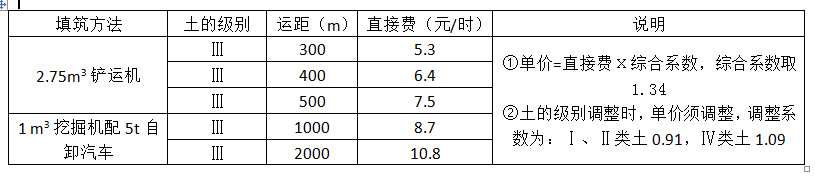

投标辅助资料表
工程开工后,发包人变更了招标文件中拟定的第一坝段取土区。新取土区的土质为黏土,自然湿密度1900kg/m3,用锹开挖时需用力加脚踩。取土区变更后,施工运距由500m增加到1000m。
1.工程预付款和起扣点是多少?
2.当工程完成合同70%后,正好遇上国家采取积极财政政策,导致水泥、钢材涨价,其中,水泥价格增长20%,钢材价格增长15%,试问承包商可索赔价款多少?合同实际价款为多少?
3.若工程保留金为合同预算价格的3%计算,则工程结算款应为多少?
4.第一坝段取土区变更后,其土方填筑工程单价调整适用的原则是什么?
5.判断第一坝段新取土区土的级别,简要分析并计算新的土方填筑工程单价(单位:元/m3,有小数点的,保留到小数点后两位)。
参考答案:见解析
解析:
1.工程预付款为合同价的20%,起扣点为合同价的60%。则预付款=2000×20%=400(万元),起扣点(T)=2000×60%=1200(万元)。
2.当工程完成70%时,合同价款中工程预算进度款=2000×(1-0.7)=600(万元),调值后合同价款或工程实际结算款=600×(0.15+0.35×1+0.23×1.2+0.12×1.15+0.08×1+0.07×1)=638.4(万元)。则可索赔价款=638.4-600=38.4(万元),合同实际价款=2000+38.4=2038.4(万元)。
3.工程结算款为合同实际价款与保留金金额之差。保留金金额为原合同价的3%,则保留金=2000×3%=60(万元),工程结算款=2038.4—60=1978.4(万元)。
【名师点拨】考查计量与支付的内容。预付款和工程结算考查较多,涉及到调价的工程量时,注意是超过后的部分进行调价。
4.因投标辅助资料中有适用项目,所以直接采用该子目的单价。
5.(1)新取土区的土的级别为Ⅲ级。
(2)第一坝段填筑应以1m3挖掘机配自卸汽车的单价为基础变更估计。因为运距超过500m后,2.75m3铲运机施工方案不经济;运距为1km时,挖掘机配自卸车的施工方案经济合理。第一坝段的填筑单价=8.7×1.34=11.66(元/m3)。
