某大型水库工程主要工程内容包括:加固放水洞洞身、新建放水洞进口竖井、改建溢洪道出口翼墙、重建主坝上游石护坡、新建防浪墙和重建坝顶道路等工作。签约合同价为580万元,合同工期8个月,2016年12月1日开工,合同约定:

(1)为保证安全度汛,除新建防浪墙和重建坝顶道路外,其余工作应在2017年5月15日前完成;

(2)工程预付款为签约合同价的10%,当工程进度款累积达到签约合同的50%时,从超过部分的工程进度款中按40%扣回工程预付款,扣完为止;

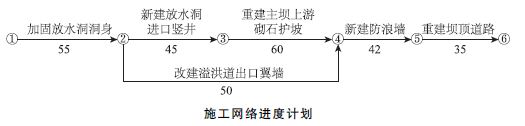

(3)履约保证金兼具工程质量保证金功能,施工进度付款中不再预留质量保证金。 承包人依据合同制定并经监理单位批准的施工网络进度计划如图1(单位:天,每月按30天计);


2016年12月1日工程如期开工,施工中发生如下事件:

事件1:因设计变更,导致“改建溢洪道出口翼墙”于2017年3月15日才开始,并因工程量增加,该工作持续时间将延长10天,项目部据此分析对安全度汛和工期的影响,重新编制了满足合同工期的施工进度计划。

事件2:根据工程地质条件、施工安排,该工程采取立堵截流。基坑在施工过程中,为防止边坡失稳,保证施工安全,采取了相应措施。

事件3:工程初期排水施工中,围堰多处滑坡。承包人采取技术措施后,保证了围堰安全,且未影响改工程的后续工作。

事件4:截至2017年5月底,承包人累计完成工程进度款为428万元,承包人提出了6月份工程进度款支付申请报告,经监理单位确认的工程款为88万元。

1.指出本工程施工网络进度计划的完工日期和“重建主坝上游砌石护坡”工作计划完成日期。
2.根据事件1,分别分析设计变更对安全度汛目标和合同工期的影响。
3.根据事件2指出截流四过程以及在防止边坡失稳的具体措施。
4.事件3中工程初期排水总量的组成包括哪些?承包人所采取的技术措施应包括哪些内容?
5.根据事件4,计算6月份承包人实际获得的工程进度款。(保留一位小数)



知识点:第一部分第一章 水利水电工程勘测与设计


参考答案:见解析


解析:

1.(1)本工程施工网络进度计划的完工日期:2017年7月27日;

(2)“重建主坝上游砌石护坡”工作计划完成日期:2017年5月10日。

2.(1)改建溢洪道出口翼墙,工程量增加,工作时间延长10天,即该工作共需60天完成,2017年3月15日开始,完成日期为2017年5月14日。安全度汛目标为其余工作应在2017年5月15日前完成,故不影响工程安全度汛目标。

(2)该变更导致计划完成日期为2017年8月1日,合同工期为2017年7月30日,故导致合同工期延误1天。

3.(1)截流过程包括戗堤的进占形成龙口、龙口范围的加固、合龙和闭气等工作。

(2)防止边坡失稳的具体措施:设置合理坡度、设计边坡护面、基坑支护、降低地下水位。

4.(1)工程初期排水总量的组成包括:围堰闭气后的基坑积水量、抽水过程中围堰及地基渗水量、堰身及基坑覆盖层中的含水量,以及可能的降水量。

(2)承包人所采取的技术措施应包括:对围堰进行加固处理;控制初期排水流量,降低地下水位下降速率。

5.(1)工程预付款为580×l0%=58万元,当工程进度款累计达到290万(580×50%)开始扣除;

截止2012年5月底,扣回的工程预付款为:(428-290)×40%=55.2万元;

因此,6月份扣回的工程预付款为:58-55.2=2.8万元;

(2)6月份实际支付88-2.8=85.2万元。
