一级建造师《水利工程管理与实务》考试题库(759题)


    清河泵站设计装机流量150m³/s,出口防洪闸所处堤防为1级。招标人对出口防洪闸工程施工标进行公开招标。有关招标工作计划如下:5月31日提交招标备案报告,6月1日发布招标公告,6月11日~15日出售招标文件,6月16日组织现场踏勘,6月17日组织投标预备会,7月5日开标,7月6日~10日评标定标。

    招标工作完成后,A单位中标,与发包人签订了施工承包合同。工程实施中发生如下事件:

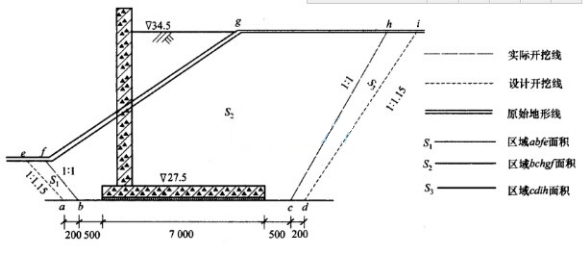

    事件一:Ⅰ-Ⅰ段挡土墙(示意图如下图所示)开挖设计边坡1∶1,由于不可避免的超挖,实际开挖边坡为1∶1.15。A单位申报的结算工程为50×(S1+S2+S3),监理单位不同意。

注:①图中除高程以m计外,其余均以mm计;②图中水流方向为垂直于纸面,且开挖断面不变;③Ⅰ-Ⅰ段挡土墙长为50m。

    事件二:原定料场土料含水量不能满足要求,监理单位指示A单位改变了挡土墙墙后填土料场,运距由1km增加到1.5km,填筑单价基本直接费相应增加2元/,A单位提出费用变更申请。

1.上述施工标招标工作计划中,招标人可以不开展哪些工作?确定中标人后,招标人还需执行的招标程序有哪些?
2.为满足Ⅰ-Ⅰ段挡土墙土方开挖工程计量要求,A单位应进行的测量内容有哪些?
3.Ⅰ-Ⅰ段挡土墙土方开挖工程计量中,不可避免的施工超挖产生的工程量能否申报结算?为什么?计算Ⅰ-Ⅰ段挡土墙土方开挖工程结算工程量。
4.料场变更后,A单位的费用变更申请能否批准?说明理由.若其他直接费费率取2%,间接费费率取4%,根据水利工程概(估)算编制有关规定,计算填筑单价直接费增加后相应的其他直接费、现场经费、直接工程费。



知识点:第一部分第一章 水利水电工程勘测与设计


参考答案:见解析


解析:

1.(1)招标人可以不开展的工作有:现场踏勘、投标预备会。

(2)确定中标人之后,还需开展的招标程序有:

①提交招标投标情况的书面总结报告;

②发中标通知书;

③订立书面合同。

2.A单位应进行的测量内容有:

(1)开挖区原始地形图和原始断面测量;

(2)开挖轮廓点放样;

(3)开挖区竣工地形、断面测量;

(4)工程量测算。

3.(1)不可避免的施工超挖产生的工程量不能申报结算。

(2)原因:费用已包含在投标报价中.或不可避免的施工超挖量不计入结算工程量。

(3)Ⅰ-Ⅰ段挡土墙土方开挖工程结算工程量为50×S2m³

4.(1)A单位的费用变更申请可以批准。理由:取土区变更是发包人(或非承包商)的原因.

(2)填筑单价直接费增加后相应的其他直接费=基本直接费×其他直接费率=2×2%=0.04(元/m³),

间接费=直接费×间接费费率=2.04×4%=0.0816(元/m³),

直接费=基本直接费+其他直接费=2+0.04=2.04(元/m³)。

【名师点拨】本题考查水力发电工程概算编制方法,是常考内容,考生应熟练掌握。本题涉及了其他直接费、间接费和直接费的构成和计算方法。
