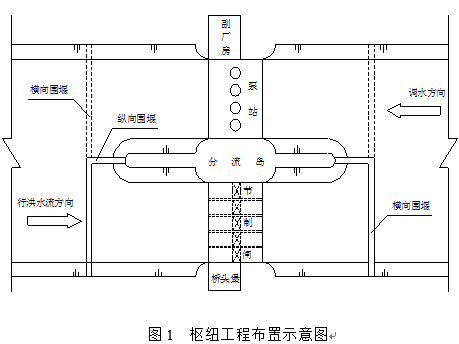

某平原区枢纽工程由采用闸、站结合布置方式,泵站与节制闸并排布置于调水河道,中间设分流岛,如图1所示。该枢纽工程的发电装机容量为200MW。



该枢纽工程在施工期间发生如下事件:

事件一:为方便施工导流和安全度汛,施工单位计划将泵站与节制闸分两期实施,在分流岛部位设纵向围堰,上、下游分期设横向围堰,如图1所示。纵、横向围堰均采用土石结构。该基坑处于黏土地层,且边坡不稳,故采用管井井点降水。

事件二:泵站厂房施工操作平台最大离地高度38.0m,节制闸启闭机房和桥头堡施工操作平台最大离地高度25.0m。施工单位采用满堂脚手架进行混凝土施工,2014年3月10日甲工夜间在节制闸启闭机房操作平台工作。

事件三:施工单位为加强施工安全生产管理,在施工区入口处悬挂“五牌一图”,对施工现场的“三宝”、“四口”、“五临边”作出明确规定和具体要求。

1.指出本枢纽工程等别、主要建筑物级别以及施工围堰的洪水标准范围。
2.根据事件一,本枢纽工程是先施工泵站还是先施工节制闸?为什么?
3.事件一中基坑降水方案是否可行,为什么?你认为合适的降水方案是什么?
4.指出高处作业的级别,事件二中甲工的作业属于哪个级别以及高处作业的种类?
5.事件三中提到的“三宝”、“四口”指的是什么?



知识点:第一部分第一章 水利水电工程勘测与设计


参考答案:见解析


解析:

1.工程等别Ⅲ等,主要建筑物级别3级,施工围堰的洪水标准范围重现期为10~5年。

2.水闸先施工,泵站后施工。理由:采用分期导流方式,水闸可用于二期导流。水闸汛期排水比泵站强的多。

3.不可行。因为本工程的基地处于黏性土地层,渗透系数小,且边坡不稳,易产生流土、流砂、管涌等现象,不宜采用管井降水方案。

合适的降水方案是轻型井点降水。

【名师点拨】本题考查基坑降排水的措施,注意区分轻型井点和管井降水的适用条件。

轻型井点降水的适用条件

(1)黏土、粉质黏土、粉土的地层。

(2)基坑边坡不稳,易产生流土、流砂、管涌等现象。

(3)地下水位埋藏小于6.0m,宜用单级真空点井;当大于6.0m时,场地条件有限宜 用喷射点井、接力点井;场地条件允许宜用多级点井。

管井井点降水适用条件

(1)第四系含水层厚度大于5.0m。

(2)含水层渗透系数宜大于1.0m/d。

4.高处作业的级别:一级、二级、三级、特级。事件二中甲工的作业属于三级高处作业,类型属于特殊高处作业。

 5. “三宝”指安全网、安全带、安全帽,“四口”是指楼梯口、通道口、预留洞口、电梯井口。

【名师点拨】对于此类问题要严格按照教材内容来作答。
