一级建造师《公路工程管理与实务》考试题库(701题)

      某二级公路,全长932Km,全路段的石方爆破主要集中在 K2+300~K2+420,K+240~K3+480,K6+450~K6+490,K8+590~K8+810,爆破路段附近无重要建筑物,施工单位编制了 “ 公路路堑石方爆破工程专项施工方案” 。专项施工方案编制的主要内容包括工程概况、编制依据、施工计划、施工工艺技术、劳动力计划等。

      施工单位编制的爆破施工流程为:施爆区现场勘察→爆破设计及设计审批→配备专业施爆人员→施爆区施工放样→用机械清除施爆区强风化岩石→A→爆破器材检查与试验炮→炮孔检查与废碴清除→装药并安装引爆器材→布置安全岗和施爆区安全员→炮孔堵塞→撤离施爆区内人畜→起爆→B→解除警戒→测定爆破效果 ( 包括飞石、震动波对施爆区内、外构造物造成的破坏及损失) 。

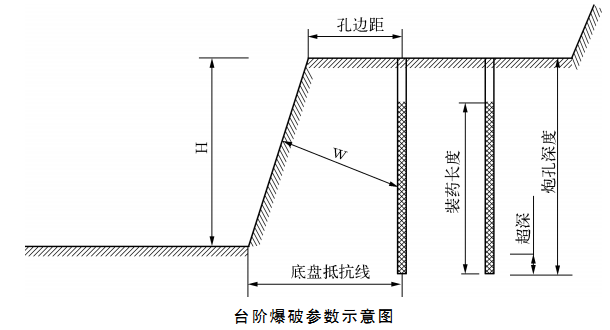

      施工单位编制的爆破施工方案为:根据爆破工程量要求,综合考虑爆区地形、地质、环境条件、设备和技术条件等,石方爆破自上而下分台阶逐层进行,采用电力起爆,爆破高度小于5m时,用浅眼爆破法分层爆破,分层高度2~3m;爆破高度5~10 m,用深孔爆破法一次爆破到设计标高;爆破高度超过10 m时,分台阶进行深孔爆破,工作台阶分层高度定位5~10 m,永久边坡采用光面爆破的方法进行处理。台阶爆破参数示意图如下图所示。

     施工单位根据爆破施工方案、工程量、施工进度计划、施工质量要求、现有机械技术状况等配置了机械设备,石方爆破主要机械设备如下表所示。

      在爆破施工现场,工班长要求操作人员严禁穿化纤衣服,手机必须处于静音状态,堵塞材料应采用钻孔的石碴、粘土、岩粉等,堵塞长度严格按照爆破设计进行,不得自行增加药量或改变堵塞长度,如需调整,应征得现场技术人员和监理工程师的同意并作好变更记录。

1.补充专项施工方案编制的主要内容。
2.写出爆破施工流程中工序A、B以及石方爆破主要机械设备表中机械设备C的名称。
3.爆破施工方案中采用的光面爆破是否合理? 说明理由。
4.写出台阶爆破参数示意图中爆破参数 H与 W 的名称。
5.指出工班长对操作人员所提要求中的错误并改正。

知识点:第一部分第四章 隧道工程

参考答案:见解析

解析:

1.专项施工方案编制的主要内容还应补充施工安全保证措施、计算书及附图。

2.(1)爆破施工流程中工序 A为钻孔,工序B为通风排烟,检查、处理有无 “ 盲炮” 。

(2)石方爆破主要机械设备中机械设备C的名称为空气压缩机。

3.(1)爆破施工方案中采用的光面爆破合理。

(2)理由:光面爆破通过控制爆破的作用范围和方向,使爆后的岩石光滑、平整,防止岩石开裂,以减少

超、欠挖和支护的工程量,增加岩壁的稳固性,背景中无重要建筑物,并要求在永久边坡中使用光面爆破。

4.台阶爆破参数示意图中,H为台阶高度,W 为最小抵抗线。( 装药重心到自由面的最短距离)

5.(1)错误之处:

①手机必须处于静音状态;

②堵塞材料应用钻孔的石碴、黏土、岩石等;

③征得现场技术人员和监理工程师的同意做好变更记录。

(2)正确做法:

手机关机或禁止带到爆破施工现场。

②堵塞材料应用黏土。

③应征得设计人员的同意并出具变更通知单。
