一级建造师《机电工程管理与实务》试题题库(1432题)

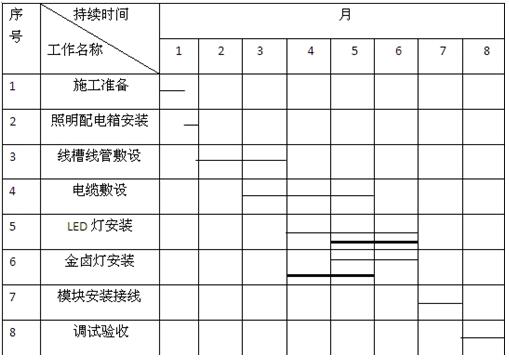

某施工单位承接一高层建筑的泛光照明工程。建筑高度为180m,有3个透空段,建筑结构已完工,外幕墙正在施工。泛光照明由LED灯(55W)和金卤灯(400W)组成。LED灯(连支架重100kg)安装在幕墙上,金卤灯安装在透空段平台上,由控制模块(256路)进行场景控制。施工单位依据合同、施工图、规范和幕墙施工进度计划等编制了泛光照明的施工方案,施工进度计划见表1(细实线),劳动力计划见表2。

方案中LED灯具的安装,选用吊篮施工,吊篮尺寸为6000X450X1180mm,牵引电动机功率为1.5kWX2,提升速度为9.6m/min,载重630kS(载人2名)。按进度计划,共租赁4台吊篮。

因工程变化,建筑幕墙4月底竣工,LED灯具的安装不能按原进度计划实施,施工单位对LED灯和金卤灯的安装计划进行了调整,见表1(粗实线)。调整后的LED灯安装需租赁6台吊篮,作业人员增加到24人,施工单位又编制了临时用电施工组织设计。

1.吊篮施工方案中应制订哪些安全技术措施和主要的应急预案?2.泛光照明施工进度计划的编制应考虑哪些因素?3.绘出进度计划调整后的劳动力计划,并说明应如何控制劳动力成本。4.计划调整后,为什么要编制临时用电施工组织设计?



知识点:机电工程项目施工管理


参考答案:见解析


解析:

1.(本小题5分)

应制订高处作业安全技术措施(1分),施工机械安全技术措施(1分),施工用电安全技术措施(1分),高处作业时吊篮发生故障的应急预案(2分)。

2.(本小题6分)

应考虑幕墙竣工时间对LED灯的安装限制和影响(2分),LED灯和金卤灯安装在施工中可以平衡调剂(2分),施工人员和施工机械在工地连续均衡施工(2分)。

3.(本小题6分)

调整劳动力计划(3分)

劳动力成本控制:减少作业人员进出场时间(1分),严格劳动

定额管理(1分),提高作业人员技术素质(1分)。

4(本小题3分)

因为租赁吊篮(1.5KW×2)6台(1分),临时用电设备大于5台(2分),所以要编制临时用电施工组织设计。

编制临时用电施工组织设计?
