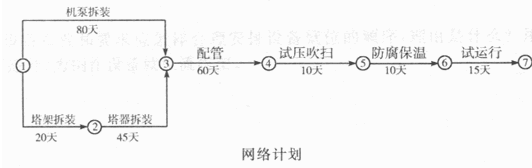

A公司应邀参加氮制造厂合成压缩工段技改工程投标,招标书说明,以工期安排最短、最合理为中标主要条件。A公司技术部门依据招标书指出的工程内容编制了网络计划(见图)。


附加说明:

1.配管包括机泵本体配管25d,塔器本体配管20d,塔机间连接配管15d;

2.试运行包含空负荷单机和联动试运转,考虑不可预见因素较多,计划安排15d的试运行时间。

A公司总工程师审核认为网络图不符合最短工期要约,退回重编,要求附加说明。经修改重编网络图,A公司最后中标。

施工中无损检测发现甲供的高压管件焊缝存在缺陷,退货重供,延误施工10天,A公司为保证总工期不变,加大投入,实施加班作业,最终如期完工。为此,A公司向业主发出索赔意向书。

1.A公司技术部门第一次提交的网络计划工期为多少天?以节点符号表示出关键线路。2.以不压缩各工序的工作时间为前提条件,画出重编的网络计划图。工期可缩短多少天?以节点符号表示出关键线路。并以重编的网络计划为前提,附加说明如何再进一步缩短工期?3.高压管件焊缝常用哪几种无损检测方法检测(以优先顺序排序)?4.发现高压管件不合格,A公司应如何处理?A公司索赔成立的条件是什么?



知识点:机电工程技术 第二章机电工程专业技术


参考答案:见解析


解析:

1.工期175天,关键线路为①→③→④→⑤→⑥→⑦。

2.重编的网络计划如下:

缩短工期20天(2分),关键线路为①→②→⑤→⑥→⑦→⑧→⑨ 。

附加说明:管道试压吹扫与管道、设备防腐保温两工作之间有搭接作业的可能 );考虑试运行不可预见因素多,试运行15d时间有压缩余地,这三项工作存在缩短工期的潜力 。

3.常用焊缝无损检测方法有:射线检测(RT)、超声检测(UT)、磁性检测(MT)、渗透检测(PT)。本题中,施工现场对高压管件焊缝的无损检测方法(以优先顺序排序)包括:(1)磁性检测(MT);(2)渗透检测(PT);(3)超声波检测(UT);(4)射线检测(RT)。
4.(1)发现高压管件不合格,A公司应将不合格的高压管件作不合格品处理,明显标识,单独存放,及时退货。

(2)A公司索赔成立的条件有:
①高压管件为甲供不合格品,不属于承包人责任;
②已造成承包人的额外损失;
③A公司及时发出了索赔意向书。
