“微信扫一扫”进入题库练习及模拟考试

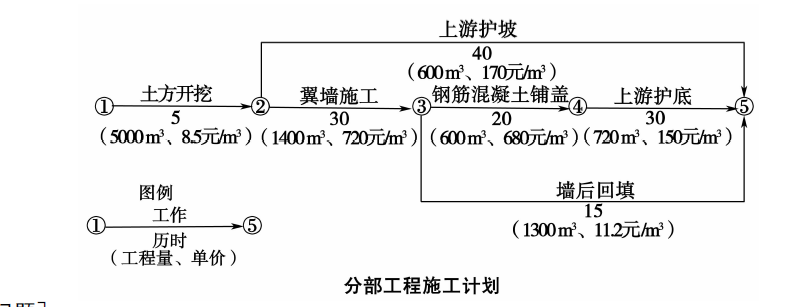

某水闸施工合同上游连接段分部工程施工计划及各项工作的合同工程量和单价(钢筋混凝土工程为综合单价)如下图所示。合同约定:(1)预付款为合同价款的10%,开工前支付,从第1个月开始每月平均扣回;(2)保留金自第1个月起按每月工程进度款的3%扣留。
施工中发生以下事件:
事件1:土方开挖时发现上游护底地基为软弱土层,需进行换土处理。经协商确定,增加的“上游护底换土”是“土方开挖”的紧后、“上游护底”的紧前工作,其工作量为1000m3,单价为22.5元/m3(含开挖、回填),时间为10天。
事件2:在翼墙浇筑前,为保证安全,监理单位根据有关规定指示承包人架设安全网一道,承包人为此要求增加临时设施费用。
1.计算工程预付款额及新增“上游护底换土”后合同总价(单位为元,保留2位小数,下同)。2.若实际工程量与合同工程量一致,各项工作均以最早时间开工且均匀施工,工程第一天开工后每月以30天计,计算第2个月的工程进度款、预付款扣还、保留金扣留和实际支付款。3.施工单位提出的增加临时设施费的要求是否合理?为什么?4.指出上游翼墙墙后回填土施工应注意的主要
参考答案:见解析
解析:
1.合同价款=5000×8.5+1400×720+600×170+600×680+720×150+1300×11.2=1683060.00(元)。预付款额=1683060×10%=168306.00(元)。新增“上游护底换土”后合同总价=1683060+1000×22.5=1705560.00(元)。
2.第2个月的工作及其工作时间分别为:翼墙施工5天,钢筋混凝土铺盖20天,上游护底5天,上游护坡15天,墙后回填15天。第2个月的工程进度款=1400×720÷30×5+600×170÷40×15+600×680+720×150÷30×5+1300×11.2=646810.00(元)。本工程工期=5+30+20+30=85d,约为3个月。第2个月扣还的预付款=168306.00÷3=56102.00(元)。第2个月扣留的保留金=646810.00×3%=19404.30(元)。第2个月的实际支付款=646810.00-56102.00-19404.3=571303.70(元)。
3.施工单位提出的增加临时设施费的要求不合理。理由:保证安全的临时设施费已包括在合同价款内。
【名师点拨】本题考查水利工程工程量的计量与支付,考生需掌握不另行支付的工程量。
4.上游翼墙墙后回填土施工应注意的主要问题:采用高塑性土回填,其回填范围、回填土料的物理力学性质、含水率、压实标准应满足设计要求;靠近翼墙回填土时,不能使用大型碾压机械。
【名师点拨】此类问题需从材料和施工两方面来作答。
