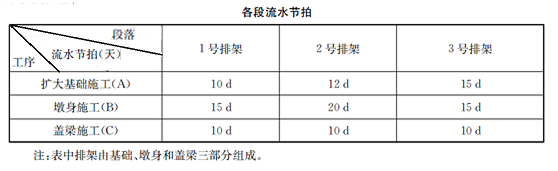

      某施工单位承接了一4×20m简支梁桥工程。桥梁采用扩大基础,墩身平均高10m。项目为单价合同,且全部钢筋由业主提供,其余材料由施工单位自采或自购。在离本工程不远的江边有丰富的砂源,经检验,砂的质量符合要求。采砂点位于一跨江大桥下游150m处,施工用砂均取自这里。项目部拟就1~3排架组织流水施工,如下表所示。

      根据施工组织和技术要求,基础施工完成后至少10天才能施工墩身。

      施工期间,还发生了如下事件:

      事件1:施工前,为了确保桥梁基础施工的质量符合设计要求,设置了相关的质量控制点,并做好了完工后的检验工作。

      事件2:在桥梁基础开挖完成后,施工项目负责人组织施工人员、质检人员对槽基几何尺寸和标高这两项隐蔽工程进行了检查和验收,随即进入下一道工序。

      事件3:施工单位准备开始墩身施工时,由于供应人的失误,将一批不合格的钢筋运到施工现场,致使墩身施工推迟了10d开始,承包人拟就此向业主提出工期和费用索赔。

1.计算排架施工的流水工期(列出计算过程),并绘制流水横道图。      2.事件1中,扩大基础主要的质量控制点有哪些?      3.事件2中,隐蔽工程的检查验收项目是否完善?说明理由,并指出检查方式的错误之处。      4.针对事件3,承包人是否可以提出工期和费用索赔?说明理由。



知识点:第二部分 公路工程项目施工管理


参考答案:见解析


解析:

1.

2.扩大基础质量控制关键点:①基底地基承载力的检测确认,满足设计要求;②基底表面松散层的清理;③及时浇筑垫层混凝土,减少基底暴露时间;④大体积混凝土施工裂缝控制。

3.(1)不完善。检查项目还应有:土质情况、地基处理。

(2)施工项目负责人组织施工人员、质检人员不正确,还应请监理单位、建设单位、设计单位相关人员参加。

4.可以。因为首先造成墩身施工推迟是由于业主的原因,而且该推迟会使工期延长,并会带来人员、设备的窝工,所以承包商可以提出工期和费用索赔。

【名师点拨】要求掌握工程项目施工管理相关内容。考查内容有利用横道图进行工期计算,工期费用的索赔,成本管理流程及总分包关系。
