二级建造师《公路工程管理与实务》试题题库(512题)

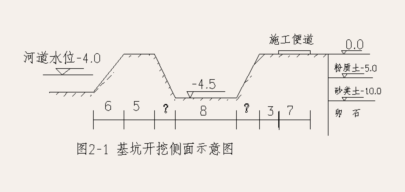

      A公司承建一座桥梁工程,将跨河桥的桥台土方开挖工程分包给B公司,桥台基坑底尺寸为 50×8m,深 4.5m;施工期河道水位为-4.0m,基坑顶远离河道一侧设置钢场和施工便道(用于弃土和混凝土运输及浇筑)。 基坑开挖图如下:





      在施工前,B 公司按 A 公司项目部提供的施工组织设计编制了基坑开挖施工方案和施工安全技术措施。施工方案的基坑坑壁坡度依照图 2-1 提供的地质情况按表 2-1 确定。





      在施工安全技术措施中,B 公司设立了安全监督员,明确了安全管理职责,要求在班前、班后对施工现场进行安全检查,施工时进行安全值日:对机械等危险源进行了评估,并制定了应急预案。

      基坑开挖前项目部对 B 公司作了书面的安全技术交底并双方签字。



1.B公司上报A公司项目部后,施工安全技术措施处理的程序是什么?      2.根据所给图表确定基坑的坡度,并给出坡度形成的投影宽度。      3.依据现场条件,采用何种降水方式及平面布置形式。      4.现场安全监督员的职责有哪些?除了机械伤害和高处坠落,本项目的风险源识别增加哪些内容?       5.安全技术交底包括哪些内容?



知识点:第二部分 公路工程项目施工管理


参考答案:见解析


解析:

1.B公司上报A公司施工安全措施后,A公司下一步处理的流程:

(1)分包方提交给总包方以后,总包方技术负责人应该根据施工组要求认真审查核其完整性和适用性,必要时实地查看;

(2)报企业技术负责人审核,填制审批表,加盖公章;

(3)报建设单位和监理审核;

(4)返还分包方签收,并监督其严格执行。

2.左边坡度按照粉质土坡顶无荷载,应为1:0.67,所以投影宽度为4.5×0.67=3.015(m);右边坡度按照粉质土坡顶有动载,应为1:1.0,所以投影宽度为4.5×1.0=4.5(m)。

3.根据案例背景,由于降水深度范围内为粉质土,基砊开挖深度为4.5m,且基坑一侧为河流,所以为避免产生流砂,应采用轻型井点降水方式。基坑底短边大于6m,又因为长度50m,宜布置成环形比较合适。

4.现场安全监督员的职责包括:

(1)安全员受项目部的委托负责本项目的具体安全管理。

(2)应在现场经理的直接领导下负责项目安全生产工作的监督管理。

(3)具体工作有:危险源识别,参与制定安全技术措施和方案;施工过程监督检查,对规程、措施、交底要求的执行情况经常检查,随时纠正违章作业,发现问题及时纠正解决,做好安全记录和安全日记,协助调查和处理安全事故等。

项目风险源识别应增加:触电;淹溺;物体打击;交通事故;坍塌;火灾;本项目特有的其他风险。

5.安全技术交底的内容包括:

(1)本施工项目的施工作业特点和危险点;

(2)针对危险点的具体预防措施;

(3)应注意的安全事项;

(4)相应的安全操作规程和标准;

(5)发生事故后应及时采取的避难和急救措施。

【名师点拨】此题以桥梁工程为背景,对于基坑开挖技术以及施工安全现场管理进行综合考查。需要掌握分包工程中施工安全技术措施处理的程序。其中应急预案需要备案和演练,分包需要上报都需要通过总包。计算题参考案例中表格中的数据,比较简单,需要具有识图能力。考查降水方法的选择与布置,当地下水位高于基坑开挖面,需要采用降低地下水方法疏干坑内土层中的地下水。疏干地下水有增加坑内土体强度的作用,有利于控制基坑围护结构的变形。在软土地区基坑开挖深度超过3m,一般就要用井点降水。井点布置应根据基坑平面形状与大小、地质和水文情况、工程性质、降水深度等而定。考查现场风险源的识别,了解伤害事故的种类,结合本例进行作答。掌握安全技术交底的内容和现场安全监督员的职责。
