二级建造师《公路工程管理与实务》试题题库(512题)

      某高速公路左右线隧道,洞口间距42m,左线长3316m,右线长3200m,隧道最大埋深460m,净空宽度9.64m,净空面积为58.16㎡,设计车速100km/h,开工日期为2016年7月,2018年7月竣工。

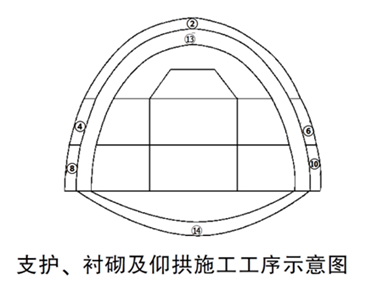

      该地段地质条件复杂,勘探表明其围岩主要为弱风化硬质页岩,属Ⅳ~V级围岩,稳定性差。由于地下水发育,特别是断层地带岩石破碎,裂隙发育,为保证施工安全,施工单位在该隧道施工中采用了超前地质预报,并进行监控量测。根据该隧道的地质条件和开挖断面,施工单位在施工组织设计中拟采用三台阶法施工,左线隧道施工工序划分如图所示。

      针对开挖时右侧围岩相对左侧围岩较弱的特点,施工单位拟按①→②→③→④→⑤→⑥→⑦→⑧→⑨→⑩→⑪→⑫→⑬→⑭顺序组织施工。

      2017年6月6日上午,隧道开挖时,量测人员在处理量测数据中,发现“周边位移一时间”曲线出现反弯点。但未及时告知作业班组存在潜在危险,当日下午发生局部塌方。

      事故发生后,施工单位及时开展了安全生产事故隐患排查治理活动,针对发现的重大事故隐患由项目技术负责人编制了“重大事故隐患治理方案”,方案内容包括:治理的目标和任务、采取的方法和措施、负责治理的机构和人员等。

1.给出③→⑩、⑫→⑭正确的施工顺序,说明理由。2.施工单位采用台阶法施工是否合理?说明理由。3.监控量测数据处理中,发现的“周边位移一时间曲线”出现反弯点说明什么问题?应如何处理?4.改正编制“重大事故隐患治理方案”的错误之处,并补充完善方案内容。

知识点:第一部分 第四章 隧道工程

参考答案:见解析

解析:

1.③→⑩的正确施工顺序为⑤-⑥-③-④-⑨-⑩-⑦-⑧。

理由:右侧围岩较左侧更差,先开挖。

⑫→⑭的正确施工顺序为⑫一⑭

理由:软弱围岩,尽快施工二衬,稳定拱部。

2.不合理。

理由:台阶法适用于Ⅲ~Ⅳ级围岩的中小跨度隧道。本案例中围岩软弱,地下水丰富,隧道跨度大,优先采用CD法、CRD法或双侧壁导坑法。

3.表明围岩和支护呈不稳定状态,应密切监视围岩动态,并加强支护,必要时暂停开挖。

4.改正:“重大事故隐患治理方案”应由项目负责人编制。

内容:经费和物资的落实、治理的时限和要求、安全措施和应急预案。
