“微信扫一扫”进入题库练习及模拟考试

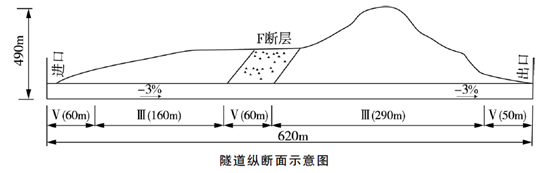

某双车道公路隧道。全长620m,地层岩性为石灰岩,地下水丰富有一条F断层破裂带,隧道最大埋深490m,纵坡为-3%。其围岩级别及长度见隧道纵断面示意图3.合同总工期为20个月为保证施工安全,施工单位结合项目地质和设备条件,拟在全断面法、台阶法、单侧壁导坑法、CD法、CRD法5种工法中选择组织施工。
根据以往施工经验及该项目实际情况,施工前,相关人员经讨论分析确定隧道主要施工内容的进度计划指标为:Ⅲ级围岩70-90m/月,Ⅳ级围岩50-70m/月,Ⅴ级围岩30-50m/月,施工准备3个月,隧道内沟槽、路面及附属设施施工3个月。
1.从满足进度要求及经济性考虑,给隧道布置几个工作面?工作面掘进方向如何设置较为合理?分别说明理由。 2.根据《公路桥梁和隧道工程施工安全风险评估指南(试行)》,该隧道是否需要进行安全风险评估?说明理由。 3.根据背景资料给出的地质条件,写出该隧道在地质方面存在的主要安全危险源以及可能造成的安全事故类别 4.根据背景材料,针对不同级别的围岩分别采用哪些施工工法较为合理。
参考答案:见解析
解析:
1.五级围岩地段施工工期=(60+60+50)/30=5.7≈6个月;三级围岩地段施工工期(160+290)/70=6.42≈6.5个月;总工期=3+6+6.5+3=18.5个月。隧道施工工期按照最慢的施工速度总工期为18.5个月,为了节约施工成本,可以采用一个工作面进行施工。由出口向进口方向掘进。由于地下水丰富,反坡施工更有利地下水的自然排出,节省排水费用。
2.该隧道工程应当进行风险评估。理由:在该隧道工程中,Ⅴ级围岩连续超度均超过50米,根据规范应当进行安全风险评估。
3.地质方面存在的主要危险源有溶洞、地下水、断层破裂带、洞口浅埋段。可能造成的安全事故类别有:物体打击、车辆伤害、坍塌、冒顶片帮、透水、放炮。
4.Ⅲ级围岩隧道段应当采用台阶法或全断面法;Ⅴ级围岩采用台阶法或CD法、单侧壁导坑法。
【Ⅲ级围岩条件较好,适合采用台阶法或全断面法;Ⅴ级围岩较破碎,通常采用CD法和单侧壁导坑法,采用有效的预加固措施后可用台阶法,CRD法不经济,不宜采用】
【名师点拨】此题以隧道施工为背景,考查隧道施工方法及安全要求。按照背景资料中的进度计划指标计算工期,与总工期比较确定既能满足总工期又经济的施工方案。对于安全风险评估,是否需要评估要根据背景资料提供的参数确定。主要安全危险源以及可能造成的安全事故类别,根据案例背景提供的地质条件及隧道纵断面示意图作答。要求熟悉隧道各种施工方法的适用性,结合案例背景提供的地质条件选择最适合的施工方法,此内容为高频考点,需要重点掌握。
