A公司为某水厂改扩建工程总承包单位。工程包括新建滤池、沉淀池、清水池。进水管道及相关的设备安装。其中设备安装经招标后由B公司实施。施工期间,水厂要保持正常运营。其中新建清水池为地下构筑物,池体平面尺寸为128m×30m,高度为7.5m,设计水深6m,纵向设两道变形缝;其横断面及变形缝构造见图4-1、图4-2。

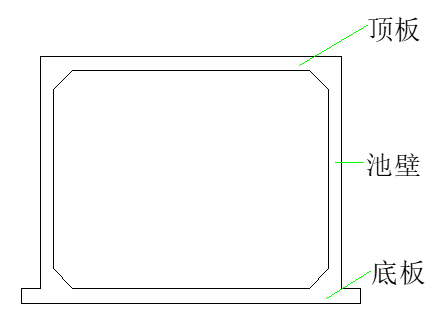

                                                                                           图4-1 清水池横断面示意图

                                                                                   图4-2 变形缝构造图

施工前,A公司项目部编制了施工方案:

(1)鉴于清水池为薄壁结构且有顶板,方案决定清水池高度方向上分三次浇筑混凝土,并合理划分清水池的施工段。

(2)确定了池壁施工主要工序:①安装模板②绑扎钢筋③浇注混凝土④安装预应力筋⑤张拉预应力。同时,明确了各工序的施工技术措施,方案中还包括满水试验。满水试验时,已知水池水位初读数为0mm,1天后末读数为-1.9mm。

1.清水池高度方向施工需设几道施工缝,应分别在什么位置?并简述其施工要求。2.指出图2中a、b材料的名称。3.简述清水池划分施工段的主要依据。4.将背景资料中工序按常规流程进行排序(用序号排列)。5.沉淀池满水试验的浸湿面积有哪些部分组成?

知识点:第一部分 第四章城镇水处理场站工程

参考答案:见解析

解析:

1.两道。

设置位置:①池壁与底部相接处的施工缝,宜留在底板上面不小于200mm处;底板与池壁连接有腋角时,宜留在腋角上面不小于200mm处。②池壁与顶部相接处的施工缝,宜留在顶板下面不小于200mm处;有腋角时,宜留在腋角下部。

施工要求:施工缝内应设置止水带,在已硬化的混凝土表面上浇筑时,应凿毛和冲洗干净,并保持湿润,但不得积水;浇筑前,施工缝处应先铺一层与混凝土强度等级相同的水泥砂浆,厚度宜为15~30mm;混凝土应振捣密实,使新旧混凝土紧密结合。

2.a为聚氯乙烯胶泥嵌缝料或密封膏等填充防渗材料。

b为橡胶止水带。

3.主要依据:合同文件、工程招标文件、工程施工设计图纸(变形缝位置),国家省市地区的相关法令法规及规定,国家现行的相关技术规范、标准及规程、工程施工其他参考资料及施工现场具体情况。

4.②—④—①—③—⑤

5.浸湿面积:设计水位(6米)以下池壁、底板浸湿面积,不含内隔墙。
