二级建造师《市政公用工程管理与实务》试题题库(958题)


某公司承包了一条跨城市隧道,起止桩号K23+510~K26+235,全长2725m,跨度为12米,通过地段多为易塌陷的软弱围岩,设计采用浅埋暗挖法进行施工。

施工准备阶段,项目部根据该段工程地质特点确定了如下图所示的断面挖方法,经监理批准后实施:

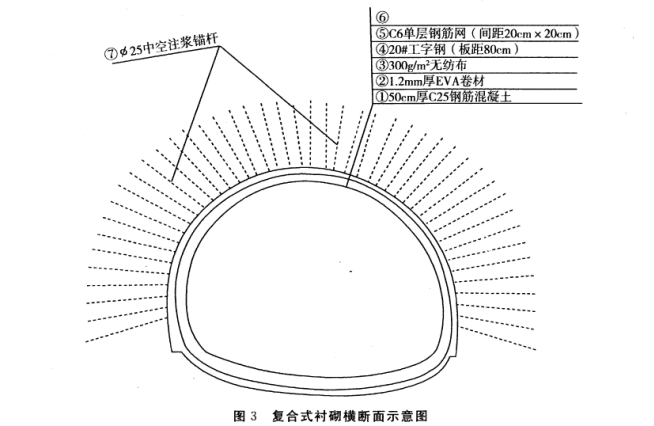

该段隧道施工时,开挖进尺为3m,复合式衬砌横断面示意图如图3所示,采用锚杆-钢筋网喷射混凝土支护形式,结合超前小导管作为超前支护措施,二次衬砌采用灌注混凝土,初期支护与二次衬砌之间铺设防水层。

喷射混凝土施工前,项目部确定的施工方案如下:

(1)喷射作业分层分段,由上而下喷射;

(2)钢拱架与喷射混凝土形成一体,钢拱架与围岩间隙用小片石填充密实,钢拱架应全部被喷射混凝土覆盖。在一个模筑段长度内灌注边墙混凝土时,施工单位为施工方便,先灌注完左侧边墙混凝土,再灌注右侧边墙混凝土。

1.请指出图中的开挖方式名称及第“4”、“5”的名称。2.根据图3,写出结构层⑥的名称,并写出初期支护、防水层、二次衬砌分别由哪几部分组成?(只需写出相应的编号)。3.隧道开挖进尺长度是否正确,说明理由。4.指出喷射混凝土施工前项目部确定的施工方案中的错误之处,并写出正确做法。5.根据背景介绍,该隧道还可选择哪些浅埋暗挖方法。



知识点:第一部分 第三章城市轨道交通工程


参考答案:见解析


解析:

1.开挖方式为环形开挖留核心土法。4-上部核心土;5-下部台阶。

2. 结构层⑥:喷射混凝土。

初期支护:④⑤⑥⑦;

防水层:②③;

二次衬砌:①

3.不正确。采用环形开挖留核心土法施工,开挖进尺应为0.5~1.0m,确保施工安全。

4. (1)错误之处:喷射作业分层分段,由上而下喷射;

正确做法:喷射作业应由下而上喷射。

(2)错误之处:钢拱架与围岩间隙用小片石填充密实

正确做法:钢拱架与围岩间隙必须用喷射混凝土填充。

(3)错误之处:灌注边墙混凝土时,施工单位为施工方便,先灌注完左侧边墙混凝土,再灌注右侧边墙混凝土;

正确做法:两侧边墙混凝土浇筑应连续进行,两侧对称,水平浇筑,不得出现水平和倾斜接缝。

5.单侧壁导坑、双侧壁导坑法、中隔壁法、交叉中隔壁法。
